Działka bez domu - jak podłączyć prąd i nie żałować?

26 czerwca 2026

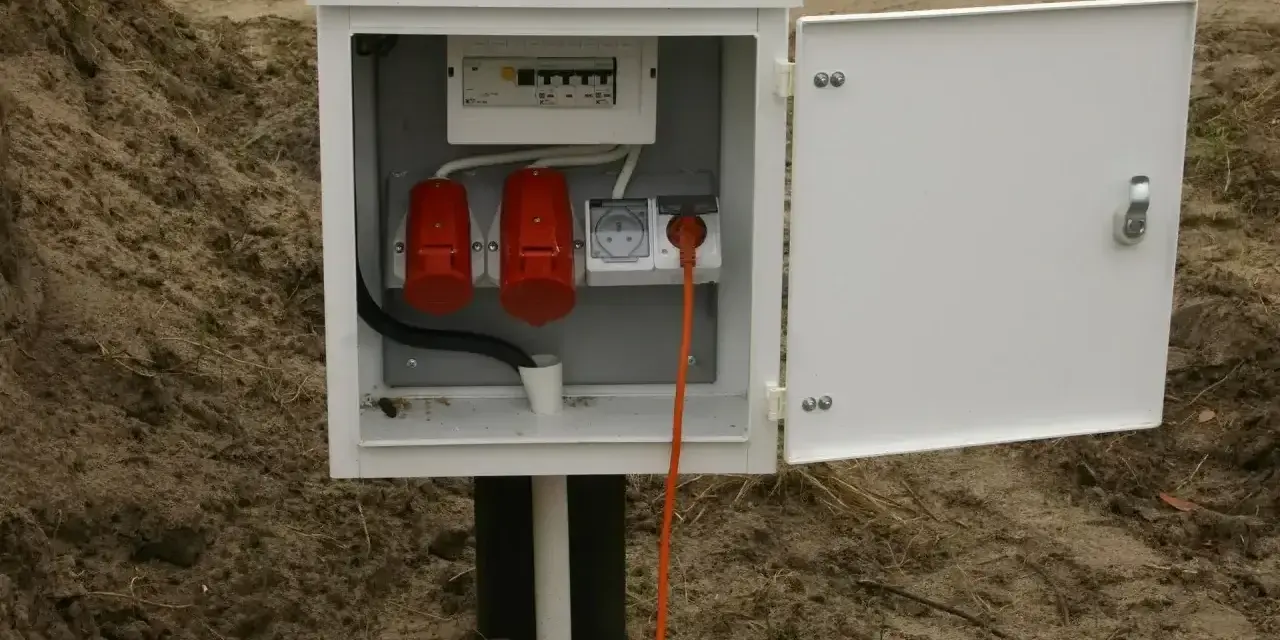

Skrzynka z zabezpieczeniami i gniazdami na działce bez domu. Podłączenie prądu do działki bez domu jest gotowe.

Spis treści

Budowa lub zakup działki bez domu nie kończy tematu prądu. Podłączenie prądu do działki bez domu wymaga wyboru między przyłączem docelowym a zasileniem placu budowy, a potem uporządkowania dokumentów, mocy i kolejności prac. W praktyce o powodzeniu decydują trzy rzeczy: odległość od sieci, status prawny działki i to, czy planujesz tylko budowę, czy także przyszłe ogrzewanie elektryczne.

Najważniejsze decyzje trzeba podjąć jeszcze przed wnioskiem

  • Na niezabudowanej działce prąd da się doprowadzić, ale najpierw trzeba ustalić, czy chodzi o przyłącze docelowe, czy o zasilenie placu budowy.
  • Wniosek zwykle opiera się na tytule prawnym do działki, planie sytuacyjnym i danych o planowanej mocy.
  • Warunki przyłączenia dla niskiego napięcia są zazwyczaj wydawane w ciągu 21-30 dni, a po ich otrzymaniu masz ograniczony czas na podpisanie umowy.
  • Największy wpływ na koszt ma odległość od sieci, rodzaj przyłącza i to, czy operator musi coś rozbudować po swojej stronie.
  • Jeśli w przyszłości planujesz pompę ciepła, płytę indukcyjną lub ładowarkę auta, moc trzeba policzyć z zapasem.

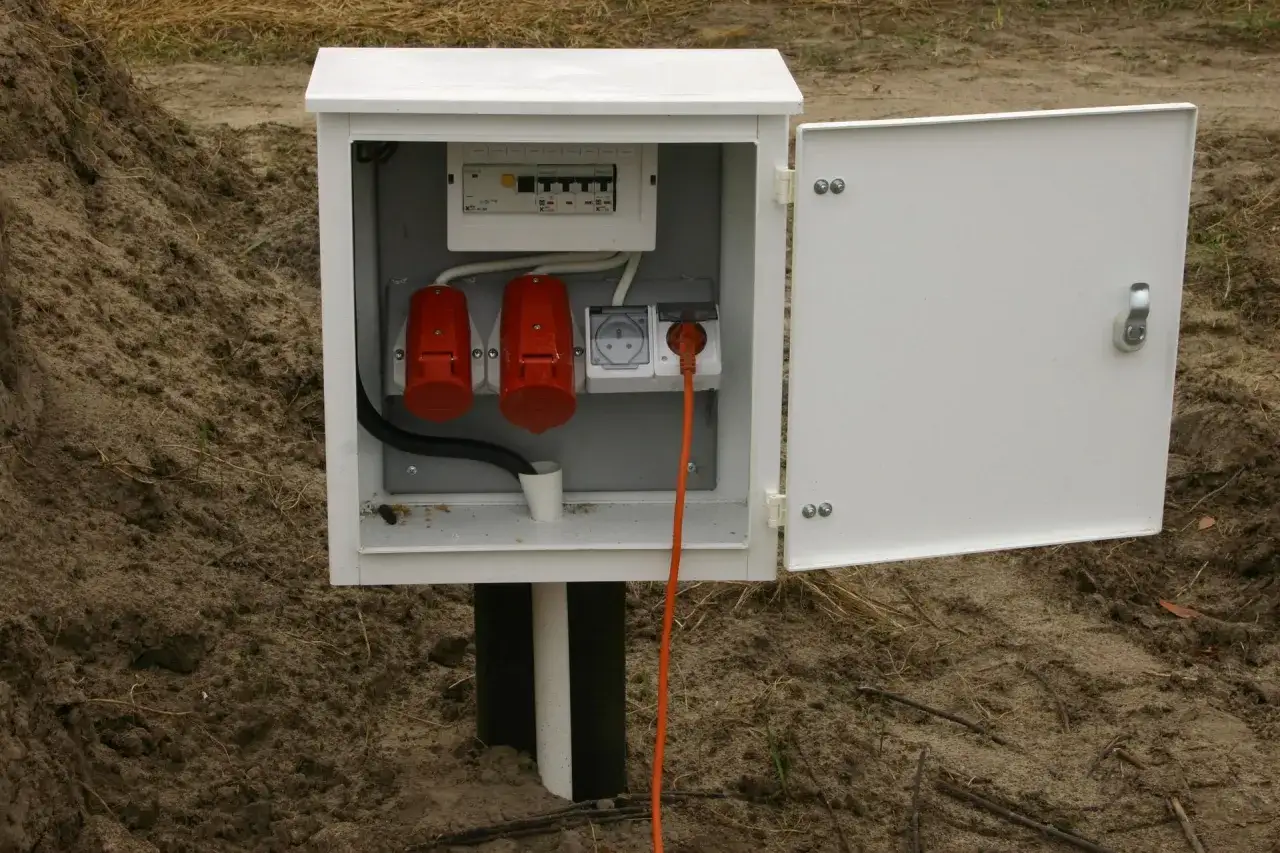

Skrzynka z bezpiecznikami i gniazdami na działce bez domu, gotowa do podłączenia prądu.

Jak wygląda procedura od wniosku do zasilania działki

W tej sprawie najbardziej pomaga porządek. Najpierw ustalam, kto jest operatorem sieci na danym terenie, potem sprawdzam, czy potrzebuję przyłącza docelowego, czy tylko tymczasowego zasilania na czas budowy. Dopiero później ma sens kompletowanie załączników, bo błędny wariant na starcie zwykle kosztuje więcej niż sam wniosek.

  1. Określ punkt wyjścia. Jeśli działka ma służyć pod dom w przyszłości, najczęściej warto myśleć o przyłączu docelowym. Jeśli potrzebujesz prądu już teraz do robót, rozważ zasilenie placu budowy.
  2. Przygotuj dane techniczne. Chodzi przede wszystkim o planowaną moc, rodzaj przyłącza, lokalizację punktu poboru i przewidywany sposób użytkowania energii.
  3. Złóż wniosek do operatora. Dla niskiego napięcia warunki przyłączenia są zwykle wydawane w terminie 21-30 dni, o ile wniosek jest kompletny.
  4. Uzupełnij braki, jeśli pojawi się wezwanie. W takich sytuacjach dostajesz zazwyczaj 14 dni na poprawki, a ten czas zatrzymuje bieg procedury.
  5. Podpisz umowę o przyłączenie. Po otrzymaniu warunków dostajesz projekt umowy, a sama dokumentacja ma ograniczoną ważność, więc nie warto odkładać decyzji.
  6. Wykonaj swój zakres prac. Po twojej stronie zwykle leży instalacja wewnętrzna, rozdzielnica, uziemienie, wykop i przygotowanie miejsca pod układ pomiarowo-rozliczeniowy, czyli licznik i osprzęt rozliczeniowy.
  7. Dopuść operatora do swojego zakresu. Gdy twoja instalacja jest gotowa, zgłaszasz to do odbioru i czekasz na montaż/licznik oraz finalne podłączenie.

Ważny szczegół: granica odpowiedzialności między operatorem a inwestorem przebiega w punkcie rozgraniczenia własności. Mówiąc prościej, od tego miejsca zaczyna się twoja instalacja, a nie sieć operatora. Zanim przejdziesz do kosztów, dobrze wiedzieć, jakie dokumenty najczęściej zatrzymują sprawę na starcie.

Jakie dokumenty przygotować, zanim złożysz wniosek

Najwięcej opóźnień widzę nie przez „brak sieci”, tylko przez niepełny komplet papierów. Przy działce bez domu szczególnie ważne jest pokazanie, że teren ma jasny status prawny i że wiadomo, gdzie ma stanąć przyszły punkt zasilania. Ja układam dokumenty w takiej kolejności, bo od razu widać, czego brakuje.

Dokument Po co jest potrzebny Kiedy zwykle ma znaczenie
Tytuł prawny do działki Potwierdza, że masz prawo ubiegać się o przyłączenie. Praktycznie zawsze.
Plan sytuacyjny lub szkic lokalizacji Pokazuje usytuowanie działki, obiektu i dostęp do sieci. Zawsze, bo bez niego operator nie oceni technicznie sprawy.
MPZP, decyzja WZ lub inne dane planistyczne Pomagają określić przyszłą zabudowę i sensowną moc przyłączeniową. Gdy działka dopiero ma stać się budowlana albo plan jest jeszcze w fazie koncepcji.
Pozwolenie na budowę albo zgłoszenie robót Potwierdza, że można legalnie zasilać plac budowy. Przy zasileniu tymczasowym.
Zgody współwłaścicieli lub pełnomocnictwo Porządkuje reprezentację właścicieli i podpisy. Gdy działka ma kilku właścicieli albo działa pełnomocnik.
Dane o planowanej mocy i sposobie użytkowania energii Pomagają dobrać przyłącze pod budowę i przyszły dom, a nie tylko pod bieżące potrzeby. Zawsze, jeśli nie chcesz potem zmieniać projektu.

Jeśli składasz wniosek pod plac budowy, zwykle potrzebne są też dokumenty potwierdzające, że budowa może ruszyć. To ważne, bo operator chce wiedzieć, że nie tworzy przyłącza do „pomysłu na działkę”, tylko do konkretnej inwestycji. Kiedy papierologia się zgadza, dopiero wtedy ma sens wybór wariantu zasilania i wyceny.

Przyłącze docelowe czy zasilenie placu budowy

To nie jest detal, tylko decyzja, która ustawia całą resztę. Przy działce bez domu można pójść w dwa główne kierunki: zrobić od razu przyłącze docelowe albo zorganizować zasilenie na czas robót. Oba warianty mają sens, ale w innych sytuacjach.

Wariant Kiedy ma sens Plusy Ograniczenia
Przyłącze docelowe Gdy dom ma powstać w przewidywalnym czasie i chcesz od razu przygotować się pod użytkowanie stałe. Zostaje na lata, łatwiej dobrać moc pod ogrzewanie i wyposażenie domu. Trzeba od razu myśleć o projekcie przyszłego budynku, nie tylko o budowie.
Zasilenie placu budowy Gdy prąd jest potrzebny głównie do robót, elektronarzędzi, kontenera i oświetlenia. Umożliwia start prac bez czekania na pełne wykończenie domu. To rozwiązanie tymczasowe, więc później i tak trzeba przejść na układ docelowy.
Krótkotrwałe podłączenie Gdy potrzebujesz energii tylko przez krótki okres, np. do pojedynczych prac lub wydarzenia. Najszybszy wariant, gdy skala potrzeby jest mała. Nie jest dobrą bazą pod budowę domu ani pod stałe ogrzewanie.

Przy budowie domu najczęściej rozsądniej myśleć o wariancie docelowym, a zasilanie placu budowy traktować jako etap przejściowy. To pozwala uniknąć sytuacji, w której wszystko jest zrobione „na chwilę”, a potem trzeba przebudowywać instalację jeszcze przed wprowadzeniem się. Przy takim rozróżnieniu łatwiej też ocenić, ile to naprawdę będzie kosztować.

Ile to kosztuje i co naprawdę podbija cenę

Tu najłatwiej o złudzenie, że koszt to tylko „opłata za skrzynkę”. W praktyce rachunek składa się z kilku warstw: opłaty przyłączeniowej, robót po twojej stronie, ewentualnej rozbudowy sieci i późniejszych odbiorów. Najmocniej podbijają cenę odległość od sieci oraz to, czy operator musi wejść w teren z nową linią, słupem albo dodatkowym odcinkiem kabla.

  • Moc przyłączeniowa. Im większa, tym wyższy koszt i większe wymagania wobec instalacji.
  • Rodzaj przyłącza. Przyłącze kablowe zwykle kosztuje więcej niż napowietrzne, ale daje lepszą estetykę i mniejsze ryzyko kolizji z działką.
  • Długość odcinka. Długi dojazd do sieci zwiększa koszt materiałów, robocizny i wykopów.
  • Roboty po stronie operatora. Jeśli trzeba rozbudować sieć, pojawia się projekt, uzgodnienia i dłuższy termin realizacji.
  • Roboty po twojej stronie. To zwykle rozdzielnica, wykop, kabel, uziemienie, zabezpieczenia i pomiary.

Dla orientacji w TAURON Dystrybucja tymczasowe zasilenie placu budowy na niskim napięciu kosztuje 10,30 zł netto za każdy kW mocy przyłączeniowej. W tej samej taryfie za przyłącze kablowe na niskim napięciu operator dolicza 10,95 zł netto za metr ponad 200 m, a za napowietrzne 8,08 zł netto za metr. To nie jest ogólnopolski cennik, ale dobrze pokazuje skalę różnic między prostą a rozbudowaną inwestycją.

Jeśli przy działce masz już bliski dostęp do istniejącej sieci, koszt bywa do przełknięcia. Gdy jednak przyłącze trzeba „ciągnąć” przez dłuższy odcinek albo przez trudny teren, dużo częściej taniej wychodzi najpierw dobrze zaplanować trasę kabla niż później poprawiać całość. Po kosztach naturalnie pojawia się pytanie o moc, bo to ona zdecyduje, czy działka udźwignie późniejszy dom.

Jak dobrać moc, żeby działka nie okazała się za słaba na przyszły dom

Na etapie działki łatwo zamówić zbyt mało, bo myśli się o jednym gniazdku, a nie o przyszłym domu. Ja wolę liczyć moc nie pod dzisiejszy stan, tylko pod to, co pojawi się za rok lub dwa. Dobrze dobrana moc przyłączeniowa ogranicza późniejsze zmiany, a te zwykle są bardziej upierdliwe niż sam pierwszy wniosek.

W praktyce trzeba pamiętać, że niektóre urządzenia potrafią pobierać sporo energii jednocześnie:

  • płyta indukcyjna często ma moc około 7,2 kW,
  • przepływowy podgrzewacz wody potrafi mieć 3-24 kW,
  • kocioł c.o. może potrzebować 6-24 kW,
  • ładowarka samochodu elektrycznego to zwykle 3,7-6 kW,
  • grzejnik olejowy lub konwektorowy to często 1-3 kW.

To nie znaczy, że trzeba sumować wszystkie wartości jeden do jednego. Właśnie dlatego liczy się profil użytkowania, a nie tylko katalog urządzeń. Jeśli planujesz dom z pompą ciepła, płytą indukcyjną i ładowarką auta, rozsądnie jest zostawić co najmniej 20% zapasu względem minimalnego wyliczenia. Przy instalacji trójfazowej łatwiej rozłożyć obciążenie i uniknąć wybijania zabezpieczeń.

Jako punkt odniesienia traktuję sytuację, w której dom jednorodzinny bez ogrzewania elektrycznego może funkcjonować przy umiarkowanej mocy, ale już pompa ciepła, ogrzewanie elektryczne albo intensywne korzystanie z kilku dużych odbiorników wymaga ostrożniejszego projektu. Im wcześniej to policzysz, tym mniejsze ryzyko, że za dwa lata zabraknie ci mocy na ogrzewanie albo ładowarkę.

Co zrobić, gdy sieć jest daleko albo operator widzi przeszkodę

Nie każda działka ma komfort bliskiej sieci. Czasem linia jest po drugiej stronie drogi, czasem trzeba wejść na cudzy grunt, a czasem operator po prostu nie ma w danym momencie warunków technicznych albo ekonomicznych, żeby przyłączyć obiekt od ręki. Wtedy najważniejsze jest nie udawać, że problem sam zniknie.

  • Sprawdź, co dokładnie blokuje przyłącze. Czy chodzi o odległość, brak mocy w sieci, kolizję z drogą, czy brak zgód właścicielskich.
  • Poproś o wariant techniczny. Czasem wystarczy zmienić miejsce złącza, typ przyłącza albo etap inwestycji.
  • Rozważ podział na etapy. Najpierw zasilenie placu budowy, potem przyłącze docelowe, a dopiero później finalna instalacja domu.
  • Ustal kwestie prawa do gruntu. Jeśli kabel ma przechodzić przez cudzą działkę, potrzebna będzie zgoda lub odpowiednie uregulowanie przebiegu trasy.
  • Przygotuj plan awaryjny. Do czasu uruchomienia sieci pomocny bywa agregat lub tymczasowe źródło energii, ale to ma sens tylko jako rozwiązanie przejściowe.

Jeżeli dostaniesz odmowę, nie kończy to sprawy automatycznie. Najpierw trzeba poznać podstawę odmowy i zakres prac, który byłby potrzebny do przyłączenia, a dopiero potem decydować, czy skracasz trasę, zmniejszasz moc, czy idziesz w tryb sporny. Na tym etapie nie chodzi o optymizm, tylko o uczciwe sprawdzenie ograniczeń sieci.

Na niezabudowanej działce prąd planuje się razem z przyszłym domem

Najlepsze efekty daje nie najszybszy wniosek, tylko dobrze przemyślany. Jeśli działka ma wkrótce stać się miejscem budowy, warto od razu założyć, gdzie stanie rozdzielnica, którędy pójdzie kabel i jakiej mocy będzie potrzebował przyszły dom. To drobiazgi tylko z pozoru, bo potem decydują o kosztach, wygodzie i tym, czy instalacja będzie wymagała przeróbek.

  • Nie zamawiaj mocy „na styk”, jeśli w planie jest ogrzewanie elektryczne.
  • Nie odkładaj zgód i map na koniec, bo one potrafią zatrzymać całą procedurę.
  • Nie mieszaj zasilania tymczasowego z docelowym bez jasnego planu przejścia między etapami.
  • Nie oszczędzaj na projekcie i pomiarach, bo to właśnie one najczęściej wychodzą najdrożej przy poprawkach.

W dobrze prowadzonym procesie działka bez domu nie jest przeszkodą, tylko pierwszym etapem inwestycji. Jeśli od początku myślisz o mocy, dokumentach i przyszłym ogrzewaniu, przyłącze staje się przewidywalnym elementem budowy, a nie źródłem nerwów tuż przed pierwszymi robotami ziemnymi.

FAQ - Najczęstsze pytania

Najpierw ustal operatora sieci i zdecyduj, czy potrzebujesz przyłącza docelowego, czy tymczasowego zasilenia placu budowy. Następnie przygotuj dane techniczne dotyczące planowanej mocy i sposobu użytkowania energii.

Przyłącze docelowe służy do stałego użytkowania domu, jest planowane na lata. Zasilenie placu budowy to rozwiązanie tymczasowe, potrzebne do prac budowlanych, które później wymaga przejścia na układ docelowy.

Potrzebny jest tytuł prawny do działki, plan sytuacyjny lub szkic lokalizacji, dane o planowanej mocy oraz ewentualne pozwolenie na budowę (przy zasileniu tymczasowym).

Kluczowe czynniki to odległość od istniejącej sieci, rodzaj przyłącza (kablowe/napowietrzne), wymagana moc przyłączeniowa oraz ewentualna konieczność rozbudowy sieci przez operatora.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

podłączenie prądu do działki bez domu przyłącze energetyczne działka niezabudowana jak podłączyć prąd do działki budowlanej koszt przyłącza prądu do działki dokumenty do podłączenia prądu działka moc prądu na działce bez domu

Udostępnij artykuł

Julian Sawicki

Julian Sawicki

Jestem Julian Sawicki, doświadczonym analitykiem branży budowlanej z ponad dziesięcioletnim stażem w pisaniu o trendach i innowacjach w tej dziedzinie. Moja specjalizacja obejmuje analizę rynku budowlanego oraz oceny technologii stosowanych w budownictwie, co pozwala mi na dostarczanie rzetelnych informacji na temat najnowszych rozwiązań i praktyk. Dzięki mojemu podejściu, które łączy obiektywną analizę z przystępnym językiem, staram się uprościć złożone dane, aby były zrozumiałe dla szerokiego grona odbiorców. Moim celem jest dostarczanie aktualnych i wiarygodnych informacji, które wspierają czytelników w podejmowaniu świadomych decyzji dotyczących budownictwa. Z pasją śledzę zmiany w branży i angażuję się w tworzenie treści, które nie tylko informują, ale również inspirują do innowacyjnych rozwiązań w budownictwie.

Napisz komentarz
