Ławy fundamentowe są jednym z tych elementów, których nie widać po zakończeniu budowy, ale które decydują o tym, czy dom będzie pracował spokojnie przez lata. Od gruntu, głębokości posadowienia, zbrojenia i izolacji zależy nie tylko nośność, lecz także odporność na pękanie i zawilgocenie. Poniżej rozkładam temat na praktyczne decyzje: kiedy taki fundament ma sens, jak go zaprojektować, jak wykonać i gdzie najczęściej popełnia się kosztowne błędy.
Najważniejsze zasady, które warto znać przed rozpoczęciem prac
- Grunt decyduje więcej niż sama nazwa fundamentu - nośność, wilgotność i wysadzinowość podłoża mają pierwszeństwo przed przyzwyczajeniem wykonawcy.
- W Polsce głębokość posadowienia zwykle mieści się w przedziale 0,8-1,4 m, ale projekt musi uwzględniać lokalne warunki, nie średnią krajową.
- Chudy beton C8/10 i poprawna otulina zbrojenia porządkują wykonanie i ograniczają błędy na etapie betonowania.
- Najtańszy fundament to nie zawsze najlepszy wybór - przy słabszym gruncie płyta fundamentowa może być rozsądniejsza.
- Badanie geotechniczne jest małym kosztem w porównaniu z naprawą źle posadowionego domu.
Czym są i kiedy je stosuję
To ciągłe, żelbetowe pasy ułożone pod ścianami nośnymi. Ich zadaniem jest rozproszenie obciążeń z domu na większą powierzchnię gruntu, tak aby ściana nie „siadała” punktowo. W praktyce wybieram je najchętniej przy prostych, jednorodnych budynkach jednorodzinnych, gdy podłoże ma przewidywalne parametry i nie ma przesłanek do bardziej specjalistycznego rozwiązania.
Ten układ dobrze współpracuje z klasycznym domem na planie prostokąta, z piwnicą albo bez niej, o ile warunki gruntowe są spokojne. Gorzej sprawdza się tam, gdzie grunt jest słaby, mocno wilgotny, niejednorodny albo podatny na wysadziny mrozowe. W takich sytuacjach sam pas betonu nie rozwiązuje problemu, tylko przenosi go niżej.
Ja patrzę na taki fundament jak na kompromis między prostotą, kosztem i przewidywalnością. Kiedy projekt i grunt są po swojej stronie, to rozwiązanie jest bardzo rozsądne. Gdy te warunki się rozjeżdżają, trzeba rozważyć inne posadowienie, a do tego prowadzi właśnie prawidłowy dobór głębokości i wymiarów.
Zanim jednak beton trafi do wykopu, trzeba wiedzieć, jak zachowuje się grunt i jak głęboko trzeba zejść.
Jak projektuje się fundament, żeby nie walczył z gruntem
Projekt zaczyna się od geotechniki, a nie od szerokości ławy. Badanie gruntu pokazuje nośność, poziom wody, warstwy i to, czy mamy do czynienia z gruntem wysadzinowym, czyli takim, który podczas mrozu zwiększa objętość i potrafi podnieść fundament. Na glinach, iłach i piaskach gliniastych ryzyko jest większe niż na jednorodnym piasku.
W Polsce głębokość przemarzania zwykle przyjmuje się w zakresie około 0,8-1,4 m, zależnie od strefy. To nie jest ozdobna liczba z projektu, tylko praktyczna granica bezpieczeństwa dla posadowienia na gruntach wrażliwych na mróz. Nie traktuję jej jak wartość umowną, bo przy złym odczycie warunków wodnych i termicznych błędy wychodzą dopiero po kilku sezonach.
Szerokość i wysokość ławy wynikają z obciążeń budynku, parametrów gruntu i układu ścian nośnych. Dla inwestora ważna jest jedna rzecz: nie dobiera się ich na oko ani według sąsiedniego domu. Ten sam budynek może wymagać zupełnie innego posadowienia, jeśli działka leży na innym podłożu albo ma wyższy poziom wody gruntowej.
Najkrócej mówiąc, projekt ma odpowiedzieć na trzy pytania: jak ciężki jest dom, jaki grunt go niesie i co dzieje się z wodą oraz mrozem w tej konkretnej lokalizacji. Dopiero po tym sens ma rozmowa o detalach wykonawczych.
Kiedy te trzy rzeczy są policzone, można sensownie przejść do warstw i materiałów.
Z czego składa się poprawnie wykonana ława
W dobrym przekroju nie ma przypadkowych warstw. Każda ma swoją funkcję: jedna wyrównuje podłoże, inna przenosi siły, kolejna chroni przed wodą. Najczęściej spotykam układ oparty na chudym betonie, zbrojeniu, właściwej otulinie i późniejszej izolacji przeciwwilgociowej.
| Element | Po co jest | Na co zwracam uwagę |
|---|---|---|
| Chudy beton C8/10, zwykle 8-10 cm | Wyrównuje i stabilizuje podłoże przed właściwym betonowaniem | Musi być równy, bez błota i zanieczyszczeń, nie służy do przenoszenia głównych obciążeń |
| Zbrojenie podłużne i strzemiona | Ogranicza rysy i poprawia pracę elementu przy nierównym osiadaniu | Stal musi mieć zachowaną otulinę i być zgodna z projektem |
| Szalunek lub rów o odpowiednim kształcie | Nadaje geometrię i utrzymuje wymiar podczas betonowania | Przy niestarannym deskowaniu ława „ucieka” wymiarowo |

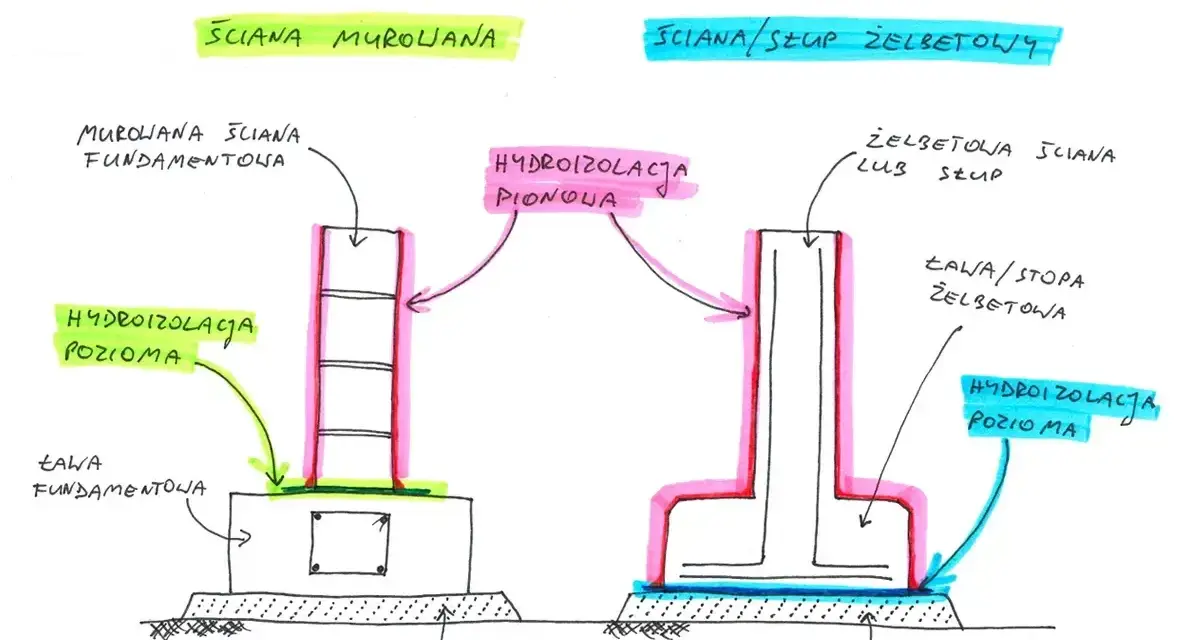

| Izolacja przeciwwilgociowa | Chroni przed podciąganiem wilgoci z gruntu | Łączę ją szczelnie ze ścianami fundamentowymi |
| Izolacja termiczna | Ogranicza ucieczkę ciepła i ryzyko mostków | Najważniejsza jest ciągłość z ociepleniem ścian |
| Uziom fundamentowy | Zapewnia dobry punkt odniesienia dla instalacji odgromowej i elektrycznej | Trzeba go przewidzieć przed betonowaniem, nie po fakcie |
Otulina to warstwa betonu oddzielająca stal od zewnętrznej powierzchni elementu. Jeśli jest zbyt mała, zbrojenie szybciej koroduje, a to już nie jest detal, tylko realny problem konstrukcyjny.
Przy stali i izolacji najczęściej przegrywa nie materiał, tylko detal. Wystarczy źle ułożyć dystanse, zostawić przerwę w hydroizolacji albo pominąć uziom i później robi się z tego kosztowny problem.
Jak to wygląda na budowie, pokazuję w kolejnej sekcji.

Jak przebiega wykonanie krok po kroku

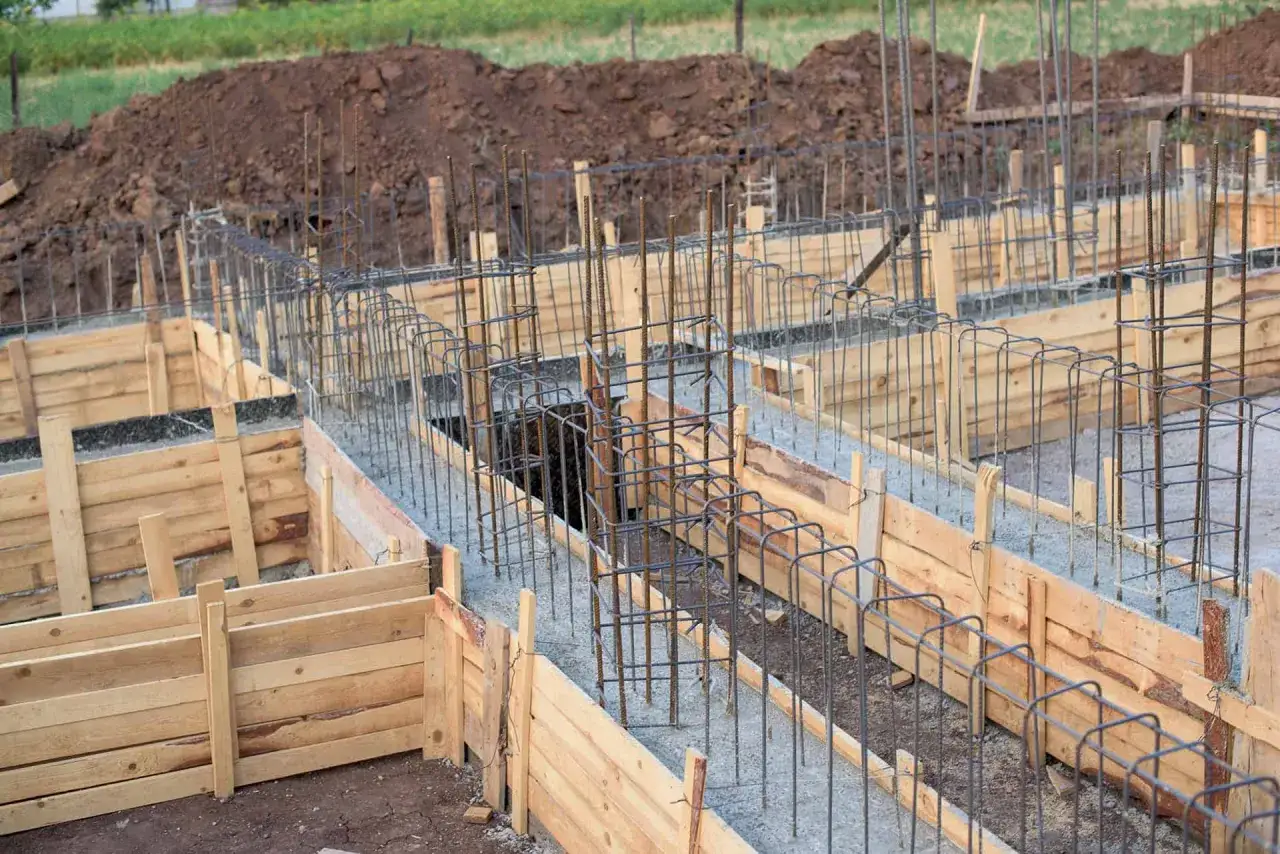

W praktyce trzymam się prostej kolejności. Skróty organizacyjne rzadko kończą się dobrze, bo fundament nie wybacza pośpiechu.
- Najpierw geodeta wytycza osie i poziomy budynku, bo bez tego wszystko dalej opiera się na założeniach.
- Następnie usuwa się humus i wykonuje wykop zgodnie z projektem oraz warunkami gruntowymi.
- Dno wykopu wyrównuje się i przygotowuje pod chudy beton albo deskowanie, zależnie od technologii.
- Potem układa się zbrojenie, dystanse, przepusty instalacyjne i ewentualny uziom fundamentowy.
- Betonowanie powinno być ciągłe, bez długich przerw, bo wtedy element pracuje jako jedna całość.
- Na końcu beton trzeba zawibrować, wyrównać i pielęgnować, żeby nie wysychał zbyt szybko.
Najwięcej zyskuje się na dwóch rzeczach, które inwestorzy lekceważą: dokładnym poziomowaniu i pielęgnacji betonu. Świeży element trzeba chronić przed słońcem, wiatrem i mrozem, bo w pierwszych dniach zbyt szybkie wysychanie zwiększa ryzyko spękań skurczowych. Jeśli pogoda jest trudna, lepiej przesunąć betonowanie niż liczyć, że „jakoś to będzie”.
Po takim etapie widać już, gdzie najłatwiej o błąd.
Najczęstsze błędy, które wychodzą dopiero po latach
Najgorsze błędy nie zawsze są spektakularne. Często zaczynają się od jednej niedoróbki, a po kilku sezonach zamieniają się w wilgoć, rysy albo kłopot z drzwiami i podłogą.
- Zbyt płytkie posadowienie - przy mrozie grunt pracuje i pojawiają się nierówne ruchy lub rysy w ścianach.
- Brak badań gruntu - inwestor może przeszacować nośność podłoża albo przeoczyć wysoki poziom wody.
- Słabe zagęszczenie dna wykopu - element osiada nierówno i zaczynają pękać połączenia.
- Źle ułożone zbrojenie - stal bez otuliny traci skuteczność, a beton łatwiej rysuje się przy obciążeniu.
- Przerwy w betonowaniu - powstają słabe styki robocze i miejscowe osłabienia.
- Brak ciągłej izolacji - wilgoć wchodzi w ściany, a potem w posadzki i wykończenie.
- Betonowanie na zamarzniętym lub rozmokniętym podłożu - fundament startuje z wadą, której później nie da się łatwo skorygować.
Nie lubię też sytuacji, w której ktoś liczy na to, że nadrobi problem grubszym ociepleniem albo „lepszą zaprawą”. To zwykle nie działa, bo źródło kłopotu leży niżej, w gruncie albo w samej geometrii fundamentu.
To dlatego sensownie jest porównać koszty z alternatywą, zanim zamówi się beton.
Ile to kosztuje i kiedy lepsza będzie płyta
W 2026 r. za samo wykonanie ław z chudym betonem i zbrojeniem trzeba zwykle liczyć kilkaset złotych za metr kwadratowy zabudowy, a badanie geotechniczne to zazwyczaj wydatek rzędu około 1000 zł. Cały koszt fundamentów rośnie jednak przez wykopy, ściany fundamentowe, hydroizolację, ocieplenie i transport materiałów, więc sama ława nie mówi jeszcze wszystkiego o budżecie.
| Kryterium | Ławy i ściany fundamentowe | Płyta fundamentowa |
|---|---|---|
| Warunki gruntu | Dobre na stabilnym, przewidywalnym podłożu | Często lepsza na gruncie słabszym, wilgotnym lub niejednorodnym |
| Tempo robót | Więcej etapów i przerw technologicznych | Zwykle szybsza organizacja prac |
| Termika | Da się dobrze ocieplić, ale wymaga większej dbałości o detale | Łatwiej ograniczyć mostki termiczne |
| Budżet | Nie zawsze tańsza, bo dużo zależy od robót ziemnych i izolacji | Na trudnej działce różnica kosztów może się wyrównać |
| Ryzyko błędu wykonawczego | Wrażliwe są głównie poziomy, zbrojenie i izolacja | Wymaga bardzo dobrego projektu i dyscypliny wykonawczej |
Nie lubię sprowadzać wyboru do hasła „taniej” albo „drożej”. Czasem fundament tradycyjny jest tańszy tylko na papierze, a po doliczeniu robót ziemnych i izolacji zbliża się do płyty. Jeżeli działka ma niepewny grunt albo wysoką wilgotność, lepiej zapłacić za lepsze rozwiązanie niż oszczędzać na etapie, którego nie da się łatwo poprawić.
Przed betonowaniem zostaje już tylko ostatnia kontrola.
Co sprawdzam przed wylaniem betonu
Na tym etapie nie szukam już nowych pomysłów, tylko potwierdzenia, że wszystko jest spójne. To właśnie ten moment często decyduje, czy prace pójdą gładko, czy później zaczną się poprawki.
- Projekt zgadza się z wynikami badania gruntu.
- Osie i poziomy są potwierdzone przez geodetę.
- Zbrojenie nie leży bezpośrednio na podłożu i ma właściwą otulinę.
- Dno wykopu jest suche, równe i nośne.
- Przepusty instalacyjne, uziom i ewentualne kotwy są przygotowane przed betonowaniem.
- Jest zaplanowana pielęgnacja betonu na pierwsze dni po wylaniu.
Jeśli te punkty są zamknięte, fundament przestaje być źródłem stresu, a staje się po prostu dobrze policzonym etapem budowy. I właśnie tak powinno się do niego podchodzić: bez pośpiechu, bez zgadywania i bez wiary, że „na oko” wystarczy na dekady.
