Przyłącze energetyczne to etap, w którym projekt przestaje być teorią i zaczyna mieć realne ograniczenia techniczne. Najczęściej decydują o nim trzy rzeczy: dobrze dobrana moc, komplet dokumentów i właściwe ustalenie miejsca, w którym sieć operatora kończy się, a instalacja budynku zaczyna. Poniżej rozpisuję procedurę krok po kroku, wyjaśniam najważniejsze pojęcia i pokazuję, jak zaplanować zasilanie, jeśli w domu ma działać ogrzewanie elektryczne lub inne energochłonne urządzenia.
Najważniejsze informacje na start
- Dla większości domów jednorodzinnych punktem wyjścia jest grupa V, czyli przyłączenie do sieci do 1 kV i moc do 40 kW.
- Standardowa moc dla domu z płytą elektryczną i zwykłym wyposażeniem to często około 12,5 kW w układzie trójfazowym.
- Przy elektrycznym podgrzewaniu wody zapotrzebowanie może wzrosnąć do około 30 kW, więc projekt trzeba robić ostrożniej.
- Kompletny wniosek przyspiesza sprawę: dla niskiego napięcia operator zwykle ma 21 dni na wydanie warunków przy mocy do 40 kW i 30 dni powyżej tej wartości.
- Warunki przyłączenia zwykle są ważne 2 lata, a niekompletny wniosek trzeba uzupełnić w 14 dni od wezwania.
- Koszt i termin zależą głównie od mocy, rodzaju przyłącza, długości odcinka oraz tego, czy sieć wymaga rozbudowy.

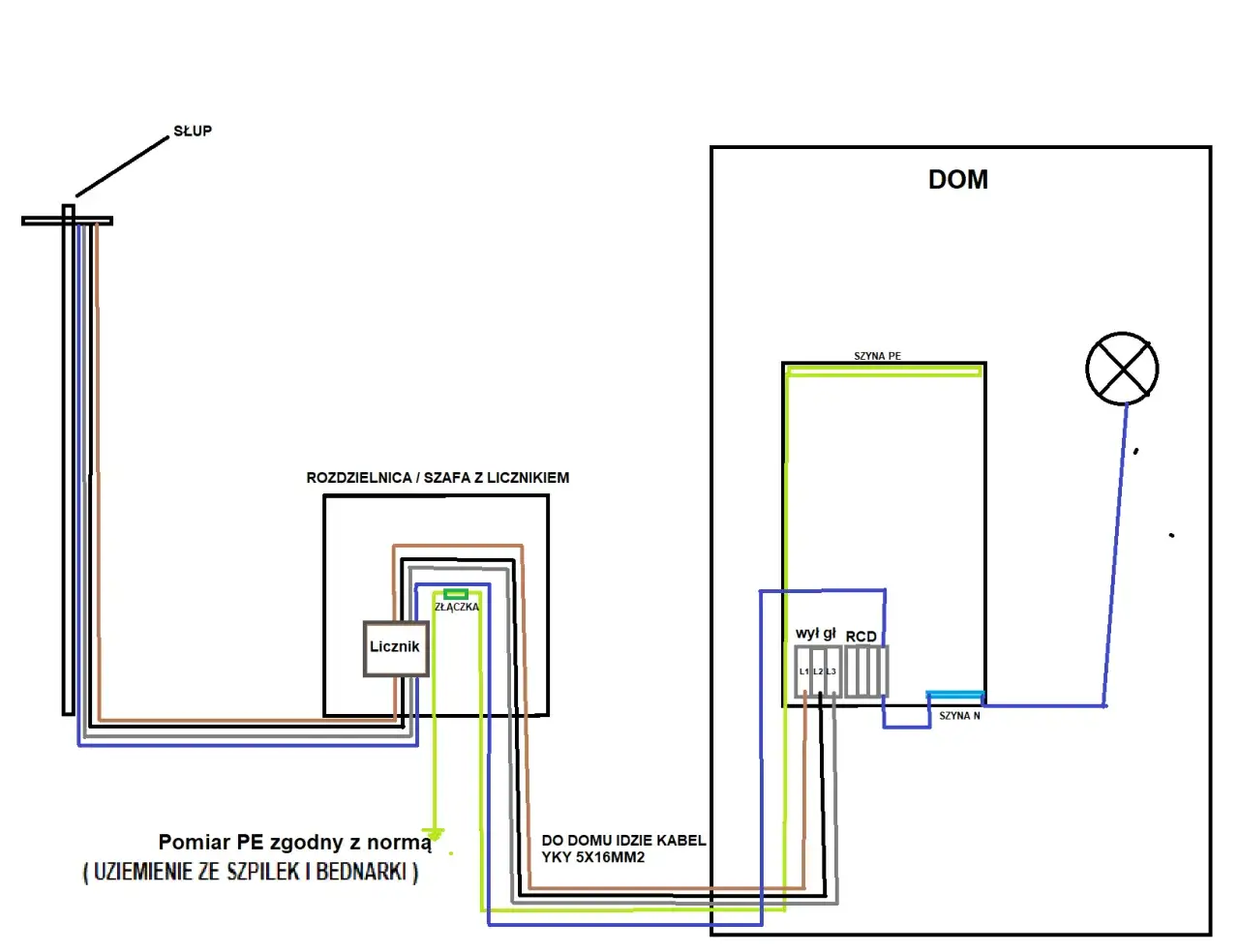

Co obejmuje przyłączenie do sieci i gdzie kończy się odpowiedzialność operatora

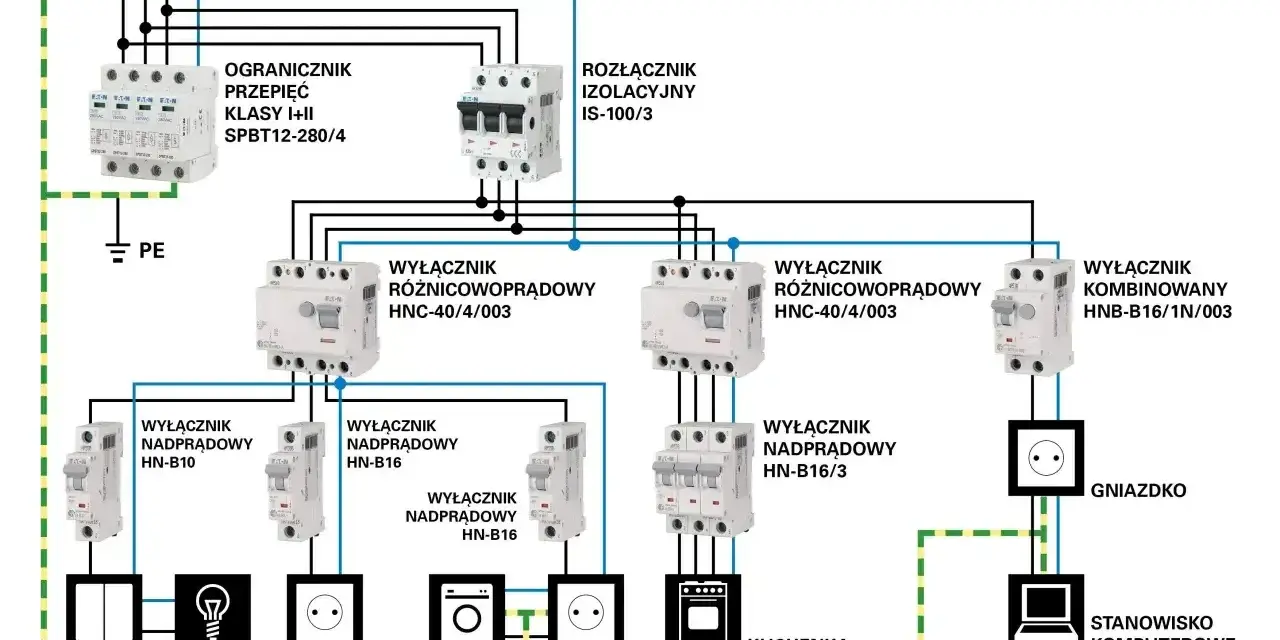

W praktyce nie chodzi tylko o kabel prowadzący do budynku. W grę wchodzi cały łańcuch elementów: punkt przyłączenia, złącze, układ pomiarowo-rozliczeniowy, zabezpieczenie przedlicznikowe i instalacja wewnętrzna. Ja zawsze zaczynam od ustalenia, gdzie kończy się odpowiedzialność operatora, a gdzie zaczyna odpowiedzialność inwestora, bo od tego zależy projekt, koszt i późniejsze serwisowanie.
W uproszczeniu:
| Pojęcie | Co oznacza w praktyce | Dlaczego to ważne |
|---|---|---|
| moc przyłączeniowa | maksymalna moc, o którą wnioskujesz dla obiektu | od niej zależy opłata, przekrój przewodów i warunki techniczne |
| moc umowna | moc ustalona później w umowie sprzedaży lub dystrybucji | musi odpowiadać realnym potrzebom budynku |
| zabezpieczenie przedlicznikowe | element ograniczający pobór przed licznikiem | chroni instalację i wyznacza praktyczny limit obciążenia |
| punkt przyłączenia | miejsce, w którym sieć operatora łączy się z instalacją obiektu | tu rozstrzyga się granica odpowiedzialności za awarie i utrzymanie |
To rozróżnienie ma znaczenie także przy ogrzewaniu. Jeżeli planujesz pompę ciepła, grzejniki elektryczne, płytę indukcyjną i ładowarkę samochodu, nie wystarczy spojrzeć na sam licznik. Trzeba sprawdzić, czy domowa instalacja i przyłącze „udźwigną” jednoczesną pracę kilku urządzeń. URE przypomina, że operator ma obowiązek wskazać warunki przyłączenia i granice odpowiedzialności, ale to inwestor musi poprawnie opisać swoje potrzeby.
Kiedy te pojęcia są już jasne, można przejść do samej procedury i zobaczyć, skąd biorą się opóźnienia.

Jak przebiega procedura krok po kroku
Najwięcej problemów powstaje nie na etapie robót, tylko wcześniej, przy papierach i założeniach technicznych. Z mojego punktu widzenia warto potraktować cały proces jak serię krótkich decyzji, a nie jedną wielką formalność.
- Oszacuj zapotrzebowanie na moc i zdecyduj, czy budynek ma być zasilany docelowo, czy tylko tymczasowo na czas budowy.
- Złóż wniosek o określenie warunków przyłączenia z opisem obiektu, planem zabudowy lub szkicem sytuacyjnym, tytułem prawnym do nieruchomości i informacją o planowanej mocy.
- Uzupełnij braki, jeśli operator o to poprosi. W praktyce na dosłanie brakujących dokumentów zwykle masz 14 dni od wezwania.
- Poczekaj na warunki przyłączenia. Dla niskiego napięcia i mocy do 40 kW termin najczęściej wynosi 21 dni, a powyżej 40 kW 30 dni.
- Podpisz umowę przyłączeniową i opłać przyłączenie zgodnie z warunkami taryfowymi.
- Realizuj budowę przyłącza oraz ewentualne prace po stronie sieci. Jeśli trzeba dobudować lub przebudować fragment sieci, czas robi się dłuższy.
- Odbierz przyłącze i złóż oświadczenie o gotowości instalacji w budynku.
- Podpisz umowę sprzedaży lub kompleksową, a następnie poczekaj na montaż układu pomiarowego. Sam licznik jest zazwyczaj montowany bez osobnej opłaty za samą instalację urządzenia.
Warto pamiętać, że warunki przyłączenia zwykle są ważne przez 2 lata. To daje bufor, ale nie zwalnia z planowania. Jeśli budowa domu się przeciąga, łatwo stracić ciągłość formalną i wrócić do punktu wyjścia. Najważniejsze decyzje techniczne i tak zapadają jednak przy doborze mocy, zwłaszcza gdy obiekt ma być ogrzewany prądem.
Jak dobrać moc i fazy, gdy planujesz ogrzewanie elektryczne
Ja zaczynam od prostego pytania: co będzie działało jednocześnie? Sama suma mocy z tabliczek znamionowych bywa myląca, bo nie każde urządzenie pracuje cały czas, ale przy ogrzewaniu elektrycznym i gotowaniu margines błędu szybko się kurczy. Jeśli źle to policzysz, instalacja będzie „na styk” i każda dokładka w rodzaju piekarnika, podgrzewacza wody czy ładowarki EV zacznie przeszkadzać.
| Scenariusz | Orientacyjna moc | Co to oznacza praktycznie |
|---|---|---|
| Mieszkanie lub dom z kuchenką gazową i zwykłym wyposażeniem | około 5 kW | często wystarcza zasilanie jednofazowe |
| Dom z płytą elektryczną i ciepłą wodą z sieci centralnej | około 12,5 kW | typowy punkt wyjścia dla instalacji trójfazowej |
| Dom z płytą elektryczną i elektrycznym przepływowym podgrzewaczem wody | około 30 kW | projekt trzeba robić bardzo świadomie, bo zapas znika szybko |
Żeby lepiej zobaczyć, skąd biorą się te liczby, wystarczy spojrzeć na pojedyncze odbiorniki: kuchenka elektryczna ma zwykle 7-10 kW, bojler 1,3-5 kW, piec akumulacyjny 1,5-9 kW, przepływowy podgrzewacz wody 3-24 kW, a kocioł c.o. 6-24 kW. Do tego dochodzi stacja ładowania samochodu elektrycznego, najczęściej 3,7-6 kW. Jedno dodatkowe urządzenie potrafi więc przesunąć cały bilans o klasę wyżej.
Jeżeli dom ma być ogrzewany prądem, zwykle rekomenduję zostawić sensowną rezerwę mocy, a nie projektować układ „na styk”. W praktyce to ważniejsze niż oszczędność na samym wniosku. W budynkach, które mają działać długo i bez nerwów, najwięcej daje rozsądne dobranie liczby faz, zabezpieczenia i miejsca na przyszłe obciążenia. Z tak policzonym układem łatwiej ocenić, ile to będzie kosztować i jak długo potrwa realizacja.
Ile kosztuje i jak długo trwa realizacja
Koszt nie zależy wyłącznie od metra kabla. W praktyce operatorzy liczą przyłączenie według taryfy, a wysokość opłaty zależy od mocy, rodzaju przyłącza, długości odcinka oraz tego, czy trzeba budować nowy fragment sieci. Jeśli odcinek przyłącza przekracza 200 metrów, często pojawia się dodatkowa opłata za każdy kolejny metr, więc właśnie długość trasy potrafi najbardziej podbić budżet.
Najmocniej na koszt i termin wpływają:
- moc przyłączeniowa - im wyższa, tym większa odpowiedzialność projektowa i zwykle wyższa opłata;
- rodzaj przyłącza - kablowe jest zwykle droższe i bardziej wymagające niż napowietrzne;
- długość odcinka - zwłaszcza gdy teren jest duży albo działka leży dalej od istniejącej sieci;
- konieczność rozbudowy sieci - wtedy koszt i termin rosną najbardziej;
- charakter zasilania - tymczasowe, rezerwowe i docelowe rozlicza się odmiennie.
W 2026 r. taryfy są zatwierdzane w ramach regulacji rynku, więc sam koszt przyłączenia nie jest kwestią uznaniową operatora. To nie znaczy, że będzie tani. Oznacza raczej, że opłata wynika z określonego wzoru i warunków technicznych, a nie z negocjacji „na oko”. Jeśli przyłącze istnieje i ma zapas mocy, sprawa bywa szybka. Jeżeli sieć trzeba przebudować, termin realizacji liczony jest już nie w tygodniach, tylko zwykle w miesiącach.
Typowy obraz jest taki: warunki przyłączenia dla niskiego napięcia dostajesz w kilka tygodni, ale sama budowa przyłącza może potrwać od kilku do kilkunastu miesięcy. To normalne i nie wynika z opieszałości, tylko z konieczności uzgodnień, wejścia w teren, ewentualnych pozwoleń i robót po stronie sieci. Kiedy budowa zaczyna się ślimaczyć, najczęściej powodem nie jest jeden dokument, tylko zbieżność kilku drobnych przeszkód.
Znając te zależności, można łatwiej wyłapać błędy, które najczęściej zatrzymują inwestycję już na starcie.
Jakie błędy najczęściej opóźniają podłączenie
W praktyce najszybciej wywraca się tu nie kabel, tylko papier. Część inwestorów zakłada, że „operator i tak wszystko policzy”, ale to tak nie działa. Jeśli we wniosku brakuje danych albo moc została zaniżona, cały proces przeciąga się o kolejne tygodnie.
- Zbyt mała moc na start - dziś wystarcza, ale po dołożeniu ogrzewania elektrycznego, płyty indukcyjnej i ładowarki EV robi się ciasno.
- Brak rezerwy pod przyszłe urządzenia - najczęściej chodzi o pompę ciepła, przepływowy podgrzewacz wody albo stację ładowania auta.
- Mylenie przyłącza tymczasowego z docelowym - to wygodne na budowę, ale nie zawsze nadaje się do długiego użytkowania bez zmian formalnych.
- Niekompletne załączniki - plan zagospodarowania, szkic sytuacyjny, tytuł prawny do nieruchomości albo pełnomocnictwo potrafią zatrzymać sprawę od razu.
- Niejasne ustalenie miejsca licznika i złącza - późniejsza korekta projektu bywa droższa niż staranne uzgodnienie na początku.
- Ignorowanie granicy odpowiedzialności - część problemów „sieciowych” okazuje się w rzeczywistości problemem po stronie instalacji wewnętrznej.
Jeżeli operator wzywa do uzupełnienia dokumentów, warto reagować od razu. Po terminie sprawa potrafi wrócić do punktu wyjścia, a wtedy cały kalendarz budowy się rozjeżdża. Najlepszą oszczędnością czasu jest po prostu dobrze przygotowany wniosek i realistyczny bilans mocy.
Co sprawdzić przed złożeniem wniosku, żeby nie poprawiać dokumentów po drodze
Zanim wyślesz papiery, robię jedną rzecz: sprawdzam, czy projekt techniczny, budżet i harmonogram mówią to samo. Jeśli dom ma mieć ogrzewanie elektryczne, pompę ciepła albo ładowarkę samochodu, przyłączenie trzeba traktować jak część projektu budynku, a nie jak formalność do odhaczenia na końcu.
- Ustal docelową moc z zapasem, a nie tylko minimalne minimum dla „dzisiejszego” wyposażenia.
- Sprawdź, czy potrzebujesz jednej, czy trzech faz.
- Poproś projektanta o orientacyjny bilans dla urządzeń, które mogą pracować równocześnie.
- Przygotuj plan zabudowy lub szkic sytuacyjny z czytelnym zaznaczeniem budynku i miejsca przyłączenia.
- Upewnij się, że masz dokument potwierdzający tytuł prawny do nieruchomości.
- Jeżeli budynek jest większy lub ma nietypowe źródła energii, dołącz bilans mocy zamiast opisu „na oko”.
- Zostaw w harmonogramie kilka miesięcy bufora, bo sama decyzja o warunkach to nie to samo co gotowe zasilanie.
Jeżeli od początku policzysz moc pod rzeczywiste potrzeby budynku, większość problemów zniknie jeszcze przed pierwszą odpowiedzią operatora. I właśnie tak podchodzę do tego tematu: nie jako do formalności, ale jako do jednej z najważniejszych decyzji technicznych w całej inwestycji. Dobrze zaplanowane przyłączenie oszczędza czas, nerwy i poprawki, a przy domu z ogrzewaniem elektrycznym robi różnicę większą, niż zwykle widać na etapie projektu.
