Własna studnia na działce daje niezależność od wodociągu, ale to nie jest inwestycja, którą warto zaczynać od wiertnicy. Najpierw trzeba sprawdzić, czy planowany pobór wody mieści się w prostych zasadach zwykłego korzystania z wód, czy od razu wchodzi w pozwolenie wodnoprawne i dodatkowe dokumenty.
W praktyce liczą się trzy rzeczy: głębokość, planowana ilość pobieranej wody i miejsce posadowienia ujęcia. Do tego dochodzą odległości od granicy, szamba, kanalizacji i zabudowań, bo nawet dobrze wykonany odwiert można łatwo zablokować błędem formalnym albo lokalizacyjnym.
W tym tekście rozkładam temat na konkretne kroki: kiedy formalności są minimalne, jakie papiery przygotować, gdzie ustawić ujęcie i ile naprawdę kosztuje bezpieczna realizacja.
Najważniejsze zasady przed odwiertem
- Jeśli ujęcie ma służyć własnemu gospodarstwu domowemu albo rolnemu i pobór nie przekroczy średniorocznie 5 m3/dobę, zwykle nie potrzebujesz ani pozwolenia wodnoprawnego, ani zgłoszenia wodnoprawnego.
- Przy głębokości powyżej 30 m albo większym poborze formalności rosną szybko, a w grę wchodzi już pozwolenie wodnoprawne i często dokumentacja geologiczna.
- Studnię trzeba rozmieścić z zachowaniem odległości, między innymi 5 m od granicy działki, 7,5 m od rowu przydrożnego, 15 m od budynków inwentarskich i 30 m od przewodu rozsączającego kanalizacji indywidualnej.
- Oszczędność na projekcie, badaniu wody i sprawdzeniu gruntu często kończy się droższą poprawką po fakcie.
- Legalizacja samowoli wodnoprawnej jest możliwa, ale kosztowna: w 2026 r. opłata legalizacyjna wynosi 6601,67 zł.
Kiedy przy własnym ujęciu formalności są naprawdę proste
Ja przy takiej inwestycji zawsze zaczynam od dwóch pytań: czy to jest zwykłe korzystanie z wód i czy odwiert mieści się w prostym wariancie przydomowym. Właśnie tu najczęściej kończy się niepotrzebny chaos, bo wiele osób zakłada, że każda studnia oznacza od razu pełną procedurę. To nieprawda.
Na prywatnym gruncie, przy poborze służącym własnemu gospodarstwu domowemu albo rolnemu, limit 5 m3/dobę średniorocznie jest kluczowy. W takim modelu nie wchodzisz w pozwolenie wodnoprawne ani w zgłoszenie wodnoprawne, o ile studnia nie przekracza też progu 30 m głębokości. W praktyce to właśnie ten wariant obejmuje większość przydomowych ujęć.
Wody Polskie wskazują wprost, że dla ujęć do 30 m i poboru do 5 m3/dobę mówimy o zwykłym korzystaniu z wód. To ważne, bo jeśli ktoś planuje tylko zasilić dom, ogród i podstawowe potrzeby gospodarstwa, nie musi od razu brnąć w ciężką procedurę administracyjną.
| Sytuacja | Co to zwykle oznacza | Praktyczny wniosek |
|---|---|---|
| Do 30 m i do 5 m3/dobę na własne potrzeby | Zwykłe korzystanie z wód | Bez pozwolenia wodnoprawnego i bez zgłoszenia wodnoprawnego |
| Powyżej 30 m lub ponad 5 m3/dobę | Formalności wodnoprawne | Planuj pozwolenie i dokumentację wcześniej |
| Ujęcie do działalności gospodarczej | To już nie jest zwykłe korzystanie | Wchodzą dodatkowe decyzje, opłaty i często większy zakres dokumentów |
Warto też od razu odróżnić działkę prywatną od ROD, bo tam zasady potrafią wyglądać inaczej i łatwo przenieść cudzy problem na swoją inwestycję. Jeśli jednak mówimy o normalnej prywatnej nieruchomości, najważniejsze jest sprawdzenie progu głębokości i planowanego poboru. Gdy to się zgadza, dopiero wtedy przechodzę do dokumentów i formalności.
Gdy te dwa parametry są policzone, sensowniejsze staje się pytanie o papiery i opłaty, bo właśnie tam najłatwiej przepłacić lub się pomylić.
Jakie decyzje i dokumenty mogą wejść do gry
Jeśli inwestycja wychodzi poza prosty model, dokumenty zaczynają być ważniejsze od samego sprzętu. Sama studnia nie wymaga decyzji o warunkach zabudowy, ale przy głębszym lub bardziej obciążonym ujęciu urząd będzie oczekiwał mapy, opisu lokalizacji, planowanego terminu i podstaw do wykazania prawa do gruntu. Przy większych realizacjach dochodzi też projekt robót geologicznych oraz operat wodnoprawny.
W praktyce patrzę na to tak: im większa wydajność i głębokość, tym bardziej formalności przesuwają się z poziomu "techniczny wykonawca" na poziom "dokumentacja i odpowiedzialność administracyjna". To jest miejsce, w którym najłatwiej zyskać lub stracić kilka tygodni.
| Sprawa | Aktualna opłata | Kiedy ma sens |
|---|---|---|
| Zgłoszenie wodnoprawne | 132,33 zł | Gdy konkretne przedsięwzięcie podlega zgłoszeniu, nie dla typowej małej studni mieszczącej się w zwykłym korzystaniu z wód |
| Pozwolenie wodnoprawne | 330,07 zł | Gdy inwestycja wychodzi poza zwykłe korzystanie z wód |
| Legalizacja urządzenia wodnego | 6601,67 zł | Gdy studnia powstała bez wymaganej zgody i trzeba ją zalegalizować po fakcie |
Ta różnica kosztów mówi wszystko: legalizacja po samowoli jest nieporównywalnie droższa niż zrobienie sprawy od początku dobrze. Przy większych ujęciach nie bagatelizowałbym też dokumentacji hydrogeologicznej, bo bez niej trudno obronić parametry studni i późniejszy pobór. Gdy formalności są już wstępnie policzone, najważniejsze staje się miejsce odwiertu.
Z tego powodu kolejny krok to nie wybór pompy, tylko sprawdzenie, gdzie studnia może legalnie i bezpiecznie stanąć.

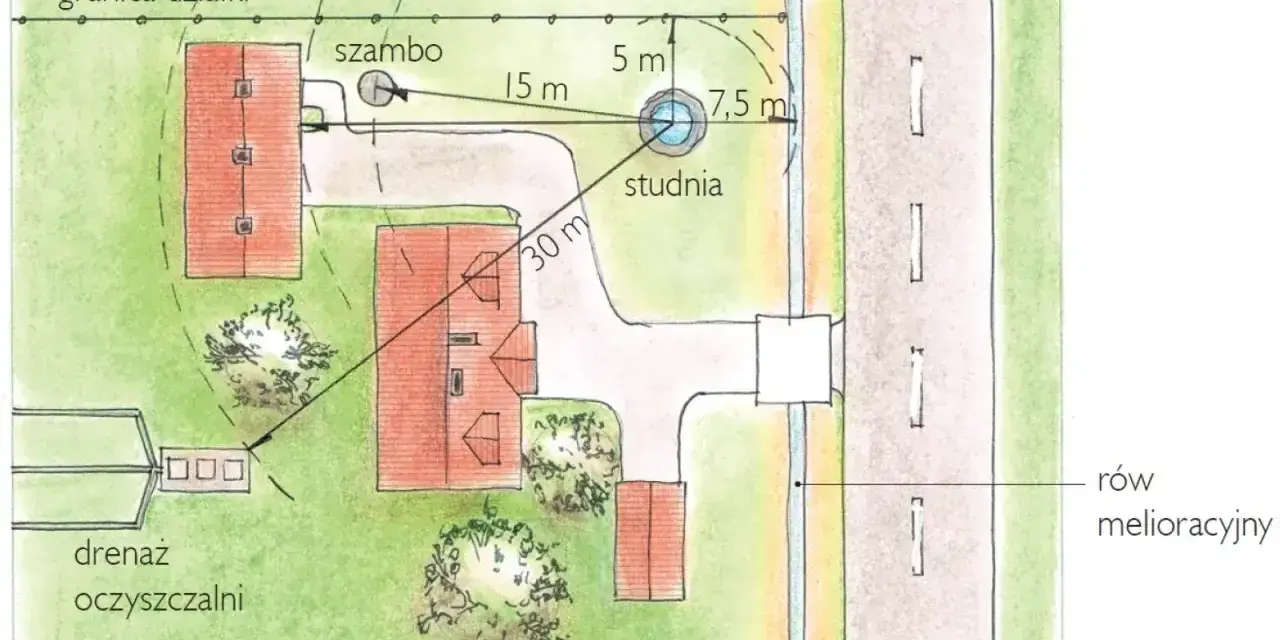

Jak ustawić ujęcie, żeby nie naruszyć przepisów technicznych
Tu najłatwiej popełnić błąd, bo z punktu widzenia urzędu dobrze wykonany odwiert w złym miejscu nadal jest problemem. Ja zawsze liczę od osi studni, a nie od krawędzi obudowy, i sprawdzam nie tylko własną parcelę, ale też to, co dzieje się na sąsiednich działkach oraz w pasie drogowym.
Rozporządzenie techniczne jest w tym zakresie dość konkretne. Minimalne odległości mają chronić wodę przed zanieczyszczeniem i jednocześnie dać realne miejsce na bezpieczne wykonanie oraz serwis ujęcia. W praktyce najmocniej blokują działki wąskie, narożne i te przy drodze.
| Od czego | Minimalna odległość | Komentarz |
|---|---|---|
| Granica działki | 5 m | Możliwe bliżej w szczególnym przypadku studni wspólnej lub po spełnieniu warunków z rozporządzenia |
| Oś rowu przydrożnego | 7,5 m | Częsty problem na działkach przy drodze |
| Budynki inwentarskie, szczelne silosy, zbiorniki nieczystości, kompost | 15 m | To podstawowa bariera ochrony sanitarnej |
| Przewód rozsączający kanalizacji indywidualnej | 30 m | Dotyczy ścieków oczyszczonych biologicznie |
| Nieutwardzone wybiegi dla zwierząt, przewód rozsączający kanalizacji lokalnej bez biologicznego oczyszczania, granica pola filtracyjnego | 70 m | To najtrudniejszy warunek na działkach wiejskich |
Do tego dochodzą wymagania konstrukcyjne. Studnia kopana musi mieć szczelną obudowę z materiałów nieprzepuszczalnych, a teren wokół niej powinien być utwardzony na szerokości co najmniej 1 m i mieć spadek 2% na zewnątrz. Przy studni wierconej trzeba zabezpieczyć teren w promieniu co najmniej 1 m od wprowadzonej w grunt rury oraz uszczelnić przejście przez nawierzchnię.
Jeśli działka jest trudna, nie próbuję "upychać" studni na siłę pod granicą. Lepiej przesunąć odwiert o kilka metrów niż później walczyć z poprawkami i ryzykiem, że ujęcie nie przejdzie odbioru albo będzie zbyt blisko źródła zanieczyszczeń. Kiedy miejsce jest już bezpieczne, można przejść do samego wykonania odwiertu.
Właśnie wtedy zaczyna się etap, na którym technika i rozsądek robią większą różnicę niż marketing wykonawcy.
Jak wygląda rozsądny odwiert i uruchomienie ujęcia
Przy samym wykonaniu nie warto iść na skróty. W studni liczy się nie tylko to, czy woda się pojawi, ale też czy ujęcie będzie stabilne, szczelne i możliwe do bezpiecznej eksploatacji przez lata. Państwowy Instytut Geologiczny zwraca uwagę, że po wierceniu nie wystarczy "zobaczyć, czy leci woda". Trzeba jeszcze wykonać pompowanie oczyszczające i próbne, a potem ocenić wydajność oraz parametry wody.
Ja zwykle patrzę na cały proces jako na serię prostych, ale obowiązkowych kroków. Każdy z nich ma sens, bo pominięcie jednego później odbija się albo na jakości wody, albo na żywotności pompy, albo na samym koszcie eksploatacji.
| Etap | Po co jest potrzebny | Co sprawdzić |
|---|---|---|
| Rozpoznanie hydrogeologiczne | Żeby nie wiercić w złym miejscu | Poziom wód, sąsiednie ujęcia, warunki gruntowe |
| Odwiert i zabudowa otworu | Żeby dotrzeć do właściwej warstwy wodonośnej | Rura osłonowa, filtr, uszczelnienie przestrzeni przy otworze |
| Pompowanie oczyszczające | Żeby wypłukać drobiny po wierceniu | Mętność, piasek, stabilność zwierciadła |
| Pompowanie próbne | Żeby ocenić realną wydajność | Wydajność w czasie, spadek poziomu wody, zachowanie ujęcia |
| Badanie wody | Żeby wiedzieć, czy woda nadaje się do picia lub wymaga uzdatniania | Parametry fizykochemiczne i bakteriologiczne |
| Uruchomienie pompy i osprzętu | Żeby instalacja pracowała bez przeciążania ujęcia | Dobór pompy, hydroforu, automatyki i zabezpieczeń |
Warto też rozróżnić studnię kopaną i wierconą, bo to nie jest tylko różnica sprzętowa, ale także różnica w ryzyku i kosztach. Studnia kopana bywa tańsza na starcie, ale jest bardziej narażona na zanieczyszczenia powierzchniowe i wahania poziomu wody. Studnia wiercona daje zwykle lepszą ochronę ujęcia i większą szansę na stabilną wydajność, ale jej wykonanie jest droższe i przy większej głębokości łatwiej wchodzi w formalności geologiczne.
Przed decyzją o wykonawcy patrzę więc nie tylko na cenę za metr, ale też na to, czy firma potrafi potem udokumentować wynik prac i przygotować ujęcie do odbioru. Bez tego nawet ładnie wywiercona studnia może stać się problemem administracyjnym.
Skoro technika jest już jasna, pozostaje pytanie, ile to wszystko kosztuje w praktyce.
Ile kosztuje studnia i za co płacisz poza samym wierceniem
Największy błąd inwestorów jest prosty: patrzą wyłącznie na cenę odwiertu. Tymczasem pełny koszt obejmuje jeszcze osprzęt, badanie wody, obudowę, automatykę i ewentualne opłaty urzędowe. Jeśli zsumować wszystko na spokojnie, łatwiej uniknąć rozczarowania po zebraniu ofert.
Na rynku przyjmuje się dziś, że sam odwiert kosztuje zwykle 150-300 zł za metr bieżący, a w trudnych warunkach może dojść nawet do 500 zł/mb. To oznacza, że studnia o głębokości 30 m może kosztować od około 4500 do 9000 zł już na samym etapie wiercenia, zanim doliczysz osprzęt.
| Pozycja | Orientacyjny koszt | Co wpływa na cenę |
|---|---|---|
| Odwiert | 150-300 zł/mb, w trudnym gruncie do 500 zł/mb | Głębokość, średnica, dojazd, warunki geologiczne |
| Pompa głębinowa | 200-1500 zł | Wydajność, marka, zabezpieczenia |
| Hydrofor lub zbiornik | 300-1000 zł | Pojemność, automatyka, sposób pracy instalacji |
| Obudowa i wyposażenie | 2200-6000 zł | Typ obudowy, głowica, armatura, montaż |
| Badanie wody | 250-450 zł | Zakres fizykochemii i mikrobiologii |
| Pozwolenie wodnoprawne | 330,07 zł | Gdy formalność jest wymagana |
| Zgłoszenie wodnoprawne | 132,33 zł | W innych niewielkich przedsięwzięciach wymagających zgłoszenia |
| Legalizacja urządzenia wodnego | 6601,67 zł | Gdy inwestycja była wykonana bez wymaganej zgody |
W praktyce przy typowej przydomowej studni wierconej rachunek często zamyka się w kilku do kilkunastu tysięcy złotych, zależnie od głębokości i osprzętu. Jeśli grunt jest trudny, a odwiert trzeba prowadzić głębiej, koszt potrafi wyjść wyraźnie wyżej niż pierwsza, "ładna" oferta z rynku. Dlatego ja zawsze liczę całość, a nie tylko sam metr odwiertu.
Najtańsza ekipa bywa pozornie najtańsza, bo nie wycenia późniejszej szczelnej zabudowy, badań ani uruchomienia instalacji. Po stronie inwestora oznacza to jedno: lepiej od początku mieć pełną kalkulację, niż po wierceniu szukać pieniędzy na to, czego nie wpisano w kosztorys.
Gdy budżet jest już policzony, zostaje ostatnia rzecz, którą wiele osób bagatelizuje, czyli eksploatacja i regularne sprawdzanie jakości wody.
Najmniej kosztuje studnia zaplanowana przed pierwszym metrem odwiertu
Po uruchomieniu ujęcia najbardziej opłaca się porządek w dokumentach i regularna kontrola jakości wody. Jeśli korzystasz ze studni do picia, badaj wodę minimum raz w roku oraz po zalaniu, awarii, dłuższej przerwie w użytkowaniu albo wyraźnej zmianie smaku, zapachu czy barwy. To niewielki koszt w porównaniu z usuwaniem skutków zanieczyszczenia.
Z praktycznego punktu widzenia najlepiej od razu trzymać w jednym miejscu projekt, mapy, faktury, decyzje, wyniki badań i dane serwisowe pompy. Taki komplet dokumentów przydaje się nie tylko przy ewentualnej kontroli, ale też przy sprzedaży nieruchomości albo modernizacji instalacji. Jeśli kiedyś zwiększysz pobór ponad próg zwykłego korzystania z wód, łatwiej będzie wrócić do tematu bez zgadywania, co zostało zrobione i na jakiej podstawie.
- Nie zwiększaj poboru ponad 5 m3/dobę średniorocznie bez ponownej analizy formalnej.
- Sprawdzaj stan głowicy, uszczelnień i pokrywy po intensywnych opadach.
- Jeśli zmieniasz funkcję ujęcia z domowej na gospodarczą lub usługową, wróć do formalności od początku.
- Nie odkładaj badania wody do pierwszego problemu zdrowotnego. To zwykle jest już za późno.
- Jeśli pojawi się wątpliwość, czy inwestycja jeszcze mieści się w prostym modelu prawnym, lepiej sprawdzić to przed kolejnym sezonem niż po kontroli.
Własne ujęcie najlepiej działa wtedy, gdy od początku jest zrobione w dobrej kolejności: najpierw progi prawne, potem lokalizacja, później odwiert i na końcu eksploatacja. W takim układzie studnia daje realną niezależność, a nie kolejny problem do rozwiązania po fakcie.
