Podłączenie domu do sieci wodociągowej i kanalizacyjnej to nie tylko wykop i kilka metrów rur. Najwięcej czasu i pieniędzy zwykle pochłaniają formalności, dobór trasy, uzgodnienia techniczne oraz odbiór wykonanych robót. W tym artykule pokazuję, jak przejść przez cały proces bez zbędnych przestojów, ile to realnie kosztuje i na co zwrócić uwagę w instalacji wewnętrznej oraz w kotłowni.
Najważniejsze zasady, które trzeba znać przed startem
- Warunki przyłączenia dla domu jednorodzinnego przedsiębiorstwo wydaje zwykle w 21 dni, a w pozostałych przypadkach w 45 dni.
- Warunki są ważne 2 lata, więc nie warto odkładać robót na później.
- Za wydanie warunków, odbiór i włączenie do sieci nie pobiera się opłat, ale sama budowa przyłącza jest po stronie inwestora.
- Przyłącze to nie to samo co sieć i nie to samo co instalacja wewnętrzna w budynku.
- Przyłącze można realizować na podstawie zgłoszenia, bez zgłoszenia albo, rzadziej, na podstawie pozwolenia na budowę.
- Najwięcej problemów powodują nie wykopy, tylko braki w dokumentach i źle przygotowany plan trasy.
Czym jest przyłącze i gdzie kończy się odpowiedzialność sieci

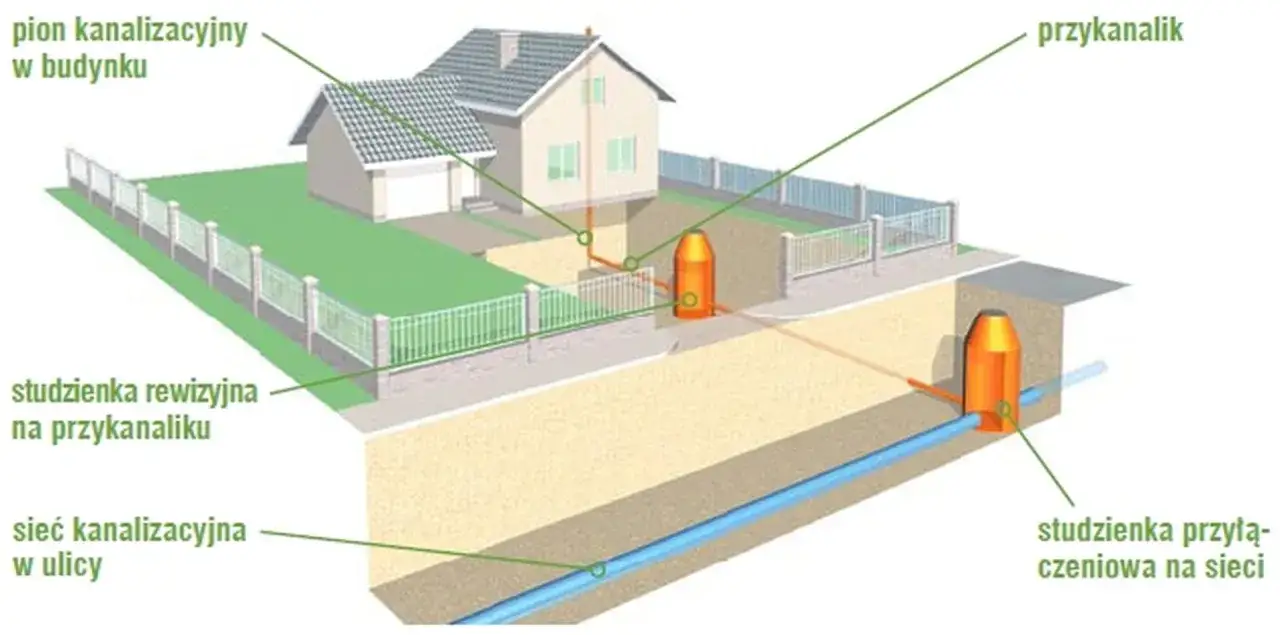

W praktyce przyłącze wodociągowe i kanalizacyjne to odcinek łączący sieć z instalacją w budynku, ale dla inwestora ważniejsze od definicji jest to, gdzie kończy się jeden obowiązek, a zaczyna drugi. Przyłącze wodociągowe obejmuje fragment od sieci do wewnętrznej instalacji w nieruchomości, wraz z zaworem za wodomierzem głównym. Przyłącze kanalizacyjne prowadzi od budynku do sieci, za pierwszą studzienką od strony budynku, a jeśli jej nie ma, do granicy działki.
To rozróżnienie ma realne skutki. Sieć należy do przedsiębiorstwa wodociągowo-kanalizacyjnego, natomiast przyłącze i wszystko, co inwestor buduje po swojej stronie, trzeba zwykle zorganizować samodzielnie i na własny koszt. Ja zawsze zaczynam od tego podziału, bo dopiero wtedy wiadomo, kto odpowiada za projekt, kto za odbiór i gdzie kończy się robota wykonawcy, a zaczyna eksploatacja budynku. Gdy to jest jasne, można przejść do procedury bez błądzenia po omacku.
Jak przejść procedurę bez zbędnych przestojów
Z praktyki widzę, że najsprawniej działają inwestorzy, którzy traktują przyłączenie jako osobny etap projektu, a nie „dodatek” na końcu budowy. GUNB wyjaśnia, że przyłącza można realizować na podstawie zgłoszenia, bez zgłoszenia albo na podstawie pozwolenia na budowę, ale w zwykłych domach jednorodzinnych najczęściej wystarczają dwa pierwsze tryby.
- Sprawdź regulamin lokalnego przedsiębiorstwa i upewnij się, że sieć ma techniczne możliwości świadczenia usług. To punkt wyjścia, bez którego cała reszta może się opóźnić.
- Złóż wniosek o warunki przyłączenia. Do wniosku zwykle potrzebne są dane właściciela, lokalizacja działki, przeznaczenie obiektu, dobowe zapotrzebowanie na wodę, ilość i jakość ścieków oraz plan zabudowy albo szkic sytuacyjny.
- Poczekaj na warunki. Dla budynków mieszkalnych jednorodzinnych termin wynosi 21 dni, a w pozostałych przypadkach 45 dni. W szczególnie uzasadnionych przypadkach termin może zostać wydłużony o kolejne 21 albo 45 dni.
- Zamów plan sytuacyjny lub projekt uwzględniający wydane warunki. To dokument, który później „prowadzi” wykonawcę po działce i ogranicza ryzyko kolizji z innymi mediami.
- Wybierz ścieżkę formalną. Możesz złożyć zgłoszenie budowy przyłącza albo wykonać je bez zgłoszenia, opierając się na planie sytuacyjnym. Pozwolenie na budowę też jest możliwe, ale w typowej inwestycji jednorodzinnej zwykle nie daje żadnej przewagi.
- Po wykonaniu robót przygotuj odbiór, inwentaryzację powykonawczą i dokumenty do zawarcia umowy na dostawę wody lub odbiór ścieków.
Ważna rzecz: warunki przyłączenia są ważne przez 2 lata. Jeśli inwestycja stoi za długo, dokument potrafi się zdezaktualizować szybciej, niż się wydaje. To właśnie dlatego kolejność działań ma znaczenie, a nie sama liczba papierów. Po tej ścieżce warto już przejść do dokumentów i parametrów technicznych.

Jakie dokumenty i dane techniczne zwykle trzeba przygotować
Największy błąd na starcie polega na tym, że inwestor podaje zbyt mało danych i liczy na to, że „wodociągi same wszystko dopiszą”. To rzadko działa. Im dokładniejsze informacje na wejściu, tym mniejsze ryzyko korekt, wezwań do uzupełnienia i niepotrzebnego przeciągania sprawy.
| Dokument lub informacja | Po co jest potrzebna | Gdzie najczęściej pojawia się problem |
|---|---|---|
| Dane inwestora i adres działki | Identyfikacja sprawy i przypisanie warunków do właściwej nieruchomości | Brak numeru działki albo nieaktualny adres ewidencyjny |
| Plan zabudowy lub szkic sytuacyjny | Pokazuje planowaną trasę przyłącza względem sieci i innych mediów | Kolizja z kablami, gazem, drenażem albo granicą działki |
| Zapotrzebowanie na wodę | Pozwala dobrać średnicę i parametry przyłącza | Zaniżenie potrzeb przy domu z dużą łazienką, podlewaniem ogrodu lub warsztatem |
| Dane o ściekach | Pomagają ocenić sposób odbioru ścieków i ewentualne ograniczenia | Brak informacji o ściekach technologicznych albo dodatkowych zrzutach |
| Prawo do dysponowania nieruchomością | Potrzebne przy zgłoszeniu robót i przy formalnym prowadzeniu inwestycji | Niejasny stan prawny działki albo brak zgody współwłaścicieli |
| Projekt albo opis techniczny wykonany przez uprawnionego projektanta | Porządkuje trasę, głębokość, materiały i sposób włączenia do sieci | „Szkic na szybko”, który nie przechodzi odbioru |
Na tym etapie nie zgaduję średnicy rury ani miejsca studzienki „na oko”. W praktyce o wszystkim decydują warunki od gestora sieci, układ działki i to, czy przyłącze prowadzi się grawitacyjnie, czy z koniecznością dodatkowych urządzeń. Jeśli ten zestaw jest dobrze przygotowany, można już sensownie sprawdzić wymagania techniczne po stronie samej działki i budynku.
Co musi się zgadzać w samej instalacji i na działce
W instalacjach wodnych i kanalizacyjnych najwięcej znaczą drobiazgi, które później robią różnicę w eksploatacji. Wodomierz główny musi być dostępny, a zawory odcinające powinny pozwalać na szybkie zamknięcie wody bez kucia ścian. Z kolei przy kanalizacji ważne jest poprawne włączenie do sieci, zachowanie odpowiedniego spadku i zabezpieczenie domu przed cofaniem się ścieków, jeśli warunki lokalne tego wymagają.
- Wodomierz główny powinien być zamontowany w miejscu łatwo dostępnym do odczytu i serwisu.
- W domu jednorodzinnym dobrze działa jedno, czytelne miejsce odcięcia wody tuż za wodomierzem.
- Przy kanalizacji kluczowe jest poprawne położenie pierwszej studzienki lub miejsca dojścia do granicy działki.
- Trasa przyłącza powinna omijać inne media albo być z nimi uzgodniona, bo kolizje na budowie są kosztowne i spowalniają odbiór.
- Przejścia przez nieogrzewane strefy trzeba zabezpieczyć przed zamarzaniem, bo zimą to najczęstsza przyczyna awarii wody w budynku.
- W kotłowni warto od razu przewidzieć miejsce na filtry, reduktor ciśnienia, ewentualne uzdatnianie i wygodny dostęp do zaworów serwisowych.
To właśnie tu widać związek z instalacją grzewczą. Jeżeli woda ma zasilać kocioł, pompę ciepła albo zasobnik ciepłej wody użytkowej, stabilne ciśnienie i sensownie rozplanowane zawory oszczędzają potem sporo kłopotów. Dobrze zaprojektowane przyłącze nie kończy się na granicy działki, tylko ma pracować razem z całą instalacją budynku. Kiedy technika jest już uporządkowana, zostaje najpraktyczniejsze pytanie: ile to będzie kosztować.
Ile to kosztuje w praktyce
Przyłącza trudno wycenić jedną stawką, bo ogromne znaczenie mają odległość od sieci, rodzaj gruntu, konieczność przewiertu pod drogą, odtworzenie nawierzchni i lokalne stawki wykonawców. Mimo to da się podać realne widełki, które pomagają zaplanować budżet bez udawania, że każdy przypadek jest taki sam.
| Pozycja kosztowa | Orientacyjny koszt w 2026 | Uwagi |
|---|---|---|
| Wydanie warunków, odbiór, włączenie do sieci | 0 zł | Ustawowo nie pobiera się opłat za te czynności |
| Projekt, plan sytuacyjny, proste uzgodnienia | 800-2 500 zł | W zależności od regionu, liczby uzgodnień i zakresu dokumentacji |
| Przyłącze wodociągowe dla domu jednorodzinnego | 3 500-7 000 zł | Przy prostym przebiegu i bez trudnych robót dodatkowych |
| Przyłącze kanalizacyjne | 4 000-10 000 zł | Droższe, gdy trzeba robić przewiert, studzienkę albo głębszy wykop |
| Odtworzenie kostki, asfaltu lub trawnika | 1 000-5 000 zł | Najczęściej rośnie, gdy przyłącze przechodzi przez drogę lub podjazd |
| Dodatkowe roboty terenowe | 2 000-8 000 zł | Przewierty, służebności, trudny grunt, głęboki wykop, niespodziewane kolizje |
Najuczciwiej wycenić wszystko po oględzinach, a nie z jednego ogólnego cennika. Z mojego doświadczenia wynika, że to właśnie odtworzenie nawierzchni i robót dodatkowych robi największą różnicę w końcowej kwocie. Sama rura bywa najtańszą częścią całego zadania. Z kosztami mocno łączy się jeszcze jeden temat: błędy, które pozornie są drobne, a potem wydłużają odbiór o tygodnie.
Najczęstsze błędy, które opóźniają odbiór
W praktyce większość opóźnień nie wynika z samego montażu, tylko z tego, że ktoś zaczyna za wcześnie albo zbyt lekko podchodzi do dokumentów. To jest jeden z tych procesów, w których „prawie dobrze” zwykle znaczy po prostu „do poprawy”.
- Niepełny wniosek o warunki - bez numeru działki, bez planu albo bez opisu przeznaczenia obiektu.
- Start robót bez właściwej ścieżki formalnej - szczególnie wtedy, gdy inwestor myli zgłoszenie z budową bez zgłoszenia.
- Zbyt wczesne zamówienie wykonawcy - zanim potwierdzi się przebieg trasy i warunki techniczne.
- Źle przewidziany wodomierz albo studzienka - później trudno to poprawić bez dodatkowych kosztów.
- Kolizja z innym uzbrojeniem terenu - klasyczny problem przy starszych mapach i działkach z już istniejącymi instalacjami.
- Brak inwentaryzacji powykonawczej - odbiór formalnie stoi, choć sam wykop jest już zasypany.
- Nieuwzględnienie odtworzenia nawierzchni - koszt rośnie wtedy, gdy trzeba rozkuwać świeżo wykończony podjazd albo ogród.
Najwięcej czasu tracą nie roboty ziemne, tylko poprawki, których można było uniknąć na etapie szkicu i uzgodnień. Jeśli ten etap jest dopięty, inwestycja idzie wyraźnie szybciej. Warto jeszcze domknąć temat tym, co powinno być gotowe przed samym odbiorem i pierwszym uruchomieniem.
Co warto sprawdzić przed odbiorem, żeby nie wracać do tematu
Zanim uznam inwestycję za zamkniętą, zawsze sprawdzam kilka rzeczy, które później oszczędzają nerwy. Przede wszystkim upewniam się, że warunki przyłączenia nadal są aktualne, trasa rzeczywiście zgadza się z projektem, a dostęp do wodomierza i zaworów nie został przypadkiem zasłonięty zabudową lub meblami. To prosty zestaw kontroli, ale bardzo skuteczny.
- Czy dokumenty odbiorowe są kompletne i podpisane przez właściwe osoby.
- Czy wykonano inwentaryzację geodezyjną i przekazano ją do właściwego obiegu.
- Czy miejsce wodomierza, zaworów i filtrów jest dostępne bez rozkuwania ścian.
- Czy odcinki narażone na mróz są zabezpieczone, a studzienka ma sensowny dostęp serwisowy.
- Czy po odbiorze można bez problemu zawrzeć umowę na dostawę wody i odprowadzanie ścieków.
Jeśli traktuje się to jako osobny etap projektu, a nie improwizację „na już”, przyłączenie przestaje być źródłem opóźnień i kosztownych poprawek. W praktyce właśnie taka kolejność działa najlepiej: najpierw warunki i dokumenty, potem technika, a dopiero na końcu odbiór i uruchomienie. To podejście najbardziej się opłaca, zwłaszcza gdy przyłącze ma współpracować z dobrze zaprojektowaną instalacją wodną i ogrzewaniem w domu.
