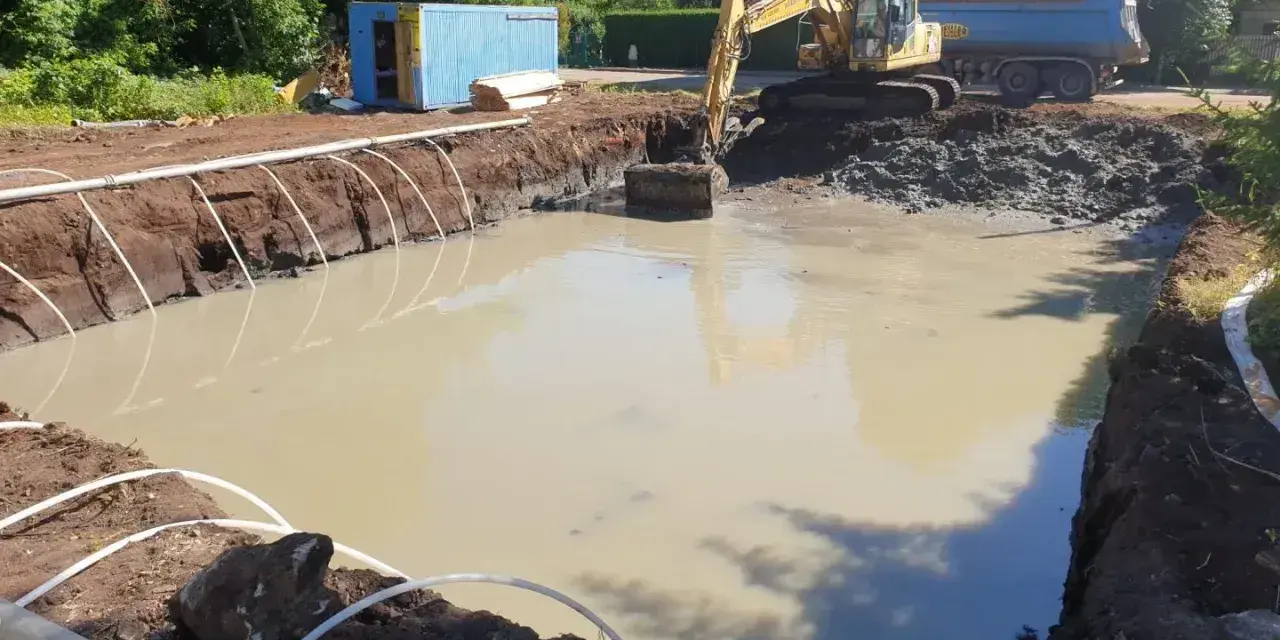

Trwa uzbrojenie działki: koparka pracuje przy wykopie, a obok stoi kontener i wywrotka.

Spis treści

Budowa domu zaczyna się wcześniej niż od betoniarki na działce. Zanim ruszą fundamenty, trzeba ustalić, skąd będzie prąd, woda, kanalizacja i ewentualnie gaz, a także jakie formalności są potrzebne po drodze. To właśnie uzbrojenie działki często decyduje o tym, czy inwestycja pójdzie płynnie, czy utknie na miesiące w urzędach i u operatorów sieci.

W tym tekście pokazuję, jak podejść do tematu praktycznie: co sprawdzić przed zakupem gruntu, jakie dokumenty zwykle są potrzebne, ile mniej więcej kosztują przyłącza i co zrobić, gdy media są daleko albo w ogóle ich nie ma w pobliżu.

Najpierw sprawdź sieci, plan i dokumenty, bo to one ustawiają cały proces

  • Sam fakt, że sieć biegnie w pobliżu, nie oznacza jeszcze, że działka jest gotowa do budowy.
  • W praktyce liczą się trzy rzeczy: warunki planistyczne, możliwość techniczna przyłączenia i zgody na wejście w teren.
  • Dla prądu najważniejsze są warunki przyłączenia, umowa przyłączeniowa i później umowa dystrybucyjna.
  • Do wniosku o wodę i kanalizację zwykle dołącza się plan sytuacyjny albo szkic z przebiegiem przyłącza.
  • Koszt rośnie przede wszystkim wraz z odległością od sieci, kolizjami z inną infrastrukturą i robotami ziemnymi.
  • Gdy sieci nie ma, trzeba rozważyć rozwiązania alternatywne, ale nie zawsze zastępują one wszystkie media.

Co naprawdę obejmuje doprowadzenie mediów do działki

W praktyce mówimy o doprowadzeniu do granicy działki albo do budynku takich mediów jak prąd, woda, kanalizacja, gaz i łączność. Sam fakt, że sieć biegnie w pobliżu, nie oznacza jeszcze, że teren jest gotowy do budowy. Liczy się dopiero przyłącze, uzgodnienia z operatorem i to, co zostaje po stronie inwestora wewnątrz działki.

Ja zwykle rozdzielam trzy rzeczy: sieć w ulicy lub pasie drogowym, przyłącze do działki i instalację w domu. Ten podział porządkuje temat, bo każdy etap ma inne dokumenty, terminy i koszty.

Medium Co zwykle trzeba doprowadzić Co często zostaje po stronie inwestora
Prąd Warunki przyłączenia, przyłącze, licznik Instalacja wewnętrzna, rozdzielnica, zabezpieczenia
Woda Przyłącze wodociągowe, wodomierz lub studzienka Instalacja w budynku, armatura, podejścia do punktów poboru
Kanalizacja Przyłącze kanalizacyjne lub przykanalik Instalacja sanitarna w domu
Gaz Przyłącze i układ pomiarowy Instalacja gazowa w budynku, kocioł lub inny odbiornik
Telekomunikacja Droga dla kabla, peszel albo kanał techniczny Okablowanie wewnętrzne, router, sieć domowa

Jeśli ten podział jest jasny, łatwiej ocenić, co naprawdę trzeba załatwić przed startem robót ziemnych. Następny krok to sprawdzenie, czy działka ma szansę na sensowne podłączenie bez kosztownych niespodzianek.

Mapa geodezyjna z zaznaczonym uzbrojeniem działki 258/1, widoczne sieci wodociągowe i kanalizacyjne.

Jak sprawdzić, czy działka da się sensownie uzbroić

W takiej analizie zaczynam od planu miejscowego albo decyzji o warunkach zabudowy, a potem sprawdzam dostęp do drogi publicznej i przebieg sieci. Bez tego łatwo kupić grunt, który wygląda dobrze na mapie, ale wymaga długich odcinków przyłączy, służebności albo dodatkowych uzgodnień.

Najbardziej użyteczny jest dla mnie Geoportal, bo pozwala szybko ocenić warunki przestrzenne, granice działki i otoczenie. To nie zastępuje projektu ani wizji lokalnej, ale dobrze pokazuje, czy temat ma sens zanim zamówisz kolejne opracowania.

  • Sprawdź MPZP albo warunki zabudowy - bez tego możesz nie wiedzieć, czy dana działka w ogóle nadaje się pod dom.
  • Oceń dostęp do drogi publicznej - przyłącza i dojazd często idą w parze, bo obie sprawy wymagają uzgodnień z innymi podmiotami.
  • Ustal przebieg sieci w sąsiedztwie - im dalej do najbliższego punktu wpięcia, tym większy koszt i ryzyko opóźnień.
  • Sprawdź, czy sieć ma wolne moce i możliwości techniczne - zwłaszcza przy prądzie i gazie to bywa ważniejsze niż sama odległość.
  • Ustal, czy trzeba wejść w cudzy grunt albo pas drogowy - wtedy dochodzą zgody właścicieli, zarządcy drogi lub dodatkowe decyzje.

Jeżeli sieć przebiega przez cudzy grunt albo przez pas drogowy, w praktyce dochodzą zgody właścicieli, zarządcy drogi lub dodatkowe uzgodnienia techniczne. I właśnie wtedy formalności zaczynają mieć większe znaczenie niż sam koszt robót, więc dalej przechodzę do tego, jak wygląda typowa ścieżka dla poszczególnych mediów.

Jak wygląda formalna ścieżka dla najważniejszych mediów

W przypadku prądu, wody, kanalizacji i gazu schemat jest podobny, ale szczegóły różnią się na tyle, że nie warto wrzucać wszystkiego do jednego worka. Najpierw składa się wniosek o warunki przyłączenia, potem podpisuje odpowiednią umowę, a dopiero później wykonuje roboty i odbiór.

W energii elektrycznej URE opisuje to w praktyce jako trzy etapy: warunki przyłączenia, umowa przyłączeniowa i umowa dystrybucyjna. Ważny jest też punkt przyłączenia, czyli miejsce, w którym przyłącze łączy się z siecią, bo od tego miejsca zaczyna się inny zakres odpowiedzialności.

Energia elektryczna

Tu najczęściej trzeba podać planowane zużycie i moc przyłączeniową, czyli maksymalną moc, którą dom ma pobierać. Zaniżenie tego parametru mści się później, bo powoduje problemy z zabezpieczeniami i ogranicza rozbudowę instalacji. Z kolei przewymiarowanie bywa po prostu droższe.

Po uzyskaniu warunków podpisuje się umowę przyłączeniową, a po wykonaniu prac i montażu układu pomiarowego przechodzi się do umowy na dystrybucję. To zwykle najszybszy z głównych tematów, ale tylko wtedy, gdy działka nie wymaga długiego kabla ani przejścia przez cudzy grunt.

Woda i kanalizacja

Przy wodzie i ściekach przedsiębiorstwo wodociągowo-kanalizacyjne zazwyczaj oczekuje planu sytuacyjnego albo szkicu z pokazanym przebiegiem przyłącza. To praktyczne, bo pozwala ocenić, czy da się wejść w istniejącą sieć bez kolizji z inną infrastrukturą.

W wielu gminach kanalizacja jest ważniejsza niż sama woda, bo odprowadzenie ścieków bywa bardziej ograniczone technicznie. Jeżeli sieci sanitarnej nie ma, trzeba od razu rozważyć szambo albo przydomową oczyszczalnię, zamiast zakładać, że wszystko jakoś się załatwi po zakupie działki.

Gaz

Gaz przydaje się tam, gdzie dom ma być ogrzewany kotłem gazowym albo inwestor po prostu chce mieć taki komfortowy wariant. Formalnie procedura przypomina pozostałe media, ale przy większej odległości od sieci często przestaje być opłacalna i wtedy lepiej policzyć koszty alternatyw.

W praktyce coraz częściej widzę, że ludzie zostawiają sobie możliwość podłączenia, ale projektują dom tak, by bez gazu też dało się normalnie funkcjonować. To rozsądne podejście, bo zmniejsza presję na jedną technologię i daje więcej swobody przy zmianach cen energii.

Przeczytaj również: Jak układać cegłę dekoracyjną z fugą, by uniknąć najczęstszych błędów

Telekomunikacja

Internet i łączność są formalnie najprostsze, ale wcale nie najmniej ważne. Jeśli budujesz dom z myślą o pracy zdalnej, warto od razu sprawdzić, czy w okolicy jest światłowód, czy zostaje tylko LTE, 5G albo łącze radiowe.

Przy dłuższych robotach ziemnych dobrze jest też przewidzieć peszel lub kanał techniczny na przyszłe kable. Taki drobiazg potrafi oszczędzić później rozkopywania podjazdu i ogrodu, więc warto go uwzględnić już teraz.

Kiedy formalna ścieżka jest rozpisana, łatwiej przejść do pytania, które interesuje niemal każdego inwestora: ile to wszystko kosztuje naprawdę.

Ile to kosztuje i co najbardziej podbija rachunek

Największy błąd, jaki widzę u inwestorów, to liczenie wyłącznie ceny samego podłączenia do sieci. W praktyce budżet robią też roboty ziemne, projekt, mapy, geodeta, odtworzenie nawierzchni i wszystkie prace, których nie widać na pierwszym kosztorysie.

Poniższe widełki traktuję jako orientacyjne. Przy krótkich odcinkach i prostych warunkach można zmieścić się bliżej dolnych granic, ale przy dłuższym dojściu do sieci, konieczności przejścia przez cudze działki albo odtworzeniu asfaltu koszty rosną bardzo szybko.

Element Typowy koszt orientacyjny Co najbardziej wpływa na cenę
Prąd Około 2 000-8 000 zł po stronie inwestora, czasem więcej Długość przyłącza, moc przyłączeniowa, roboty ziemne, odtworzenie terenu
Woda Zwykle 3 000-10 000 zł Odległość do sieci, średnica przyłącza, studzienka, projekt
Kanalizacja Zwykle 4 000-15 000 zł Spadki terenu, głębokość, konieczność przepompowni, odtworzenie nawierzchni
Gaz Najczęściej 3 000-12 000 zł Odległość do sieci, warunki techniczne, projekt instalacji, przejścia przez grunt
Studnia Około 8 000-20 000 zł Warunki gruntowe, głębokość, jakość wody, wyposażenie pompy
Szambo Około 8 000-15 000 zł Pojemność zbiornika, dojazd dla asenizacji, warunki na działce
Przydomowa oczyszczalnia Około 15 000-30 000 zł Rodzaj gruntu, powierzchnia działki, sposób rozsączania, serwis
  • Najdroższa bywa odległość od sieci - kilka dodatkowych dziesiątek metrów potrafi zmienić cały rachunek.
  • Kolizje techniczne kosztują więcej niż sam materiał - przepusty, przekroczenia, zabezpieczenia i odtworzenie nawierzchni szybko podnoszą cenę.
  • Prace projektowe nie są dodatkiem - bez nich część operatorów w ogóle nie wyda warunków albo nie przyjmie wykonania.
  • Robota na cudzym gruncie wymaga czasu - a czas w praktyce oznacza też większe koszty organizacyjne.

Jeśli budżet zaczyna się rozjeżdżać, zwykle nie winny jest sam operator sieci, tylko długość trasy i liczba przeszkód po drodze. Gdy media są daleko albo ich po prostu nie ma, trzeba zejść na poziom rozwiązań zastępczych i tu pojawia się kolejna ważna decyzja.

Co zrobić, gdy sieć jest daleko albo nie ma jej wcale

Brak sieci w pobliżu nie zamyka inwestycji, ale zmienia jej logikę. Zamiast jednej dużej operacji przyłączeniowej trzeba wtedy zbudować zestaw rozwiązań niezależnych, które razem dadzą domowi pełną funkcjonalność.

Najczęściej spotykam cztery scenariusze. Każdy ma sens w innych warunkach i każdy ma swoje ograniczenia.

  • Studnia - sprawdza się tam, gdzie warunki wodne są dobre, a badania potwierdzają sensowną jakość i wydajność ujęcia.
  • Szambo - jest prostsze na starcie, ale wymaga regularnego opróżniania i rozsądnego dojazdu dla wozu asenizacyjnego.
  • Przydomowa oczyszczalnia - kosztuje więcej na początku, ale przy odpowiednich warunkach gruntowych zwykle lepiej wychodzi eksploatacyjnie.
  • Pompa ciepła, fotowoltaika i LPG - to sposób na uniezależnienie ogrzewania od gazu, zwłaszcza gdy przyłącze byłoby zbyt drogie albo zbyt wolne.

W praktyce często najlepiej działa układ mieszany: prąd z sieci, woda ze studni, ścieki do oczyszczalni i ogrzewanie bez gazu. To nie jest rozwiązanie dla każdej działki, ale bywa znacznie rozsądniejsze niż gonienie za każdym medium tylko dlatego, że "tak się robi".

Warto też pamiętać, że rozwiązanie zastępcze nie zawsze zwalnia z dodatkowych formalności. Studnia, zbiornik czy oczyszczalnia muszą pasować do warunków lokalnych, a czasem dochodzą jeszcze osobne uzgodnienia środowiskowe lub sanitarne. Z tego powodu dobrze jest sprawdzić alternatywy zanim zamkniesz projekt domu.

Błędy, które najczęściej opóźniają budowę

Tu nie ma wielkiej tajemnicy: większość problemów wynika z pośpiechu albo zbyt optymistycznych założeń. Im wcześniej to wychwycisz, tym mniej nerwów na etapie projektu i wykonawstwa.

  • Kupno działki bez sprawdzenia sieci i planu - potem okazuje się, że przyłącza trzeba ciągnąć daleko albo w ogóle nie da się ich wykonać bez dodatkowych zgód.
  • Założenie, że media "są blisko" - w praktyce kilka metrów na mapie bywa kilkudziesięcioma metrami w terenie, a to już robi różnicę w cenie.
  • Brak zgód na wejście w cudzy grunt - bez tego nawet dobry projekt może utknąć w szufladzie.
  • Zbyt późne składanie wniosków - jeśli zaczniesz temat dopiero po projekcie domu, cały harmonogram może się rozjechać.
  • Źle dobrana moc albo przepustowość - zbyt małe parametry są kłopotliwe przy użytkowaniu domu, zbyt duże często kosztują niepotrzebnie więcej.
  • Brak miejsca na skrzynki, studzienki i zbiorniki - to drobiazg, który potrafi zepsuć nawet dobrze zaplanowaną działkę.
  • Nieuwzględnienie odtworzenia terenu - asfalt, kostka, ogrodzenie i trawnik po robotach też trzeba przywrócić do porządku.

Jeśli miałbym wskazać jeden błąd najbardziej kosztowny, to jest nim kupno gruntu bez sprawdzenia warunków technicznych i prawnych. Gdy to jest już ogarnięte, zostaje ostatni etap: uporządkowanie dokumentów, zanim zacznie się konkretna korespondencja z operatorami.

Co warto przygotować, zanim pójdziesz do operatora

Ja zwykle zamykam ten temat w jednej teczce i dopiero z nią idę do urzędu albo do przedsiębiorstwa sieciowego. Oszczędza to czas, bo nikt nie lubi wracać po brakujący załącznik albo poprawkę w szkicu sytuacyjnym.

  • Dane działki - numer działki, obręb, adres i podstawowa lokalizacja.
  • Dokument potwierdzający prawo do nieruchomości - potrzebny, gdy składasz wniosek jako właściciel albo inwestor.
  • Plan zabudowy lub szkic sytuacyjny - z zaznaczeniem przebiegu przyłącza i miejscem wejścia mediów.
  • Orientacyjne zapotrzebowanie na media - zwłaszcza planowana moc dla prądu, liczba domowników i sposób ogrzewania.
  • Informacje o istniejącej infrastrukturze - jeśli coś już jest na działce, warto to wskazać od razu.
  • Pełnomocnictwo - przydaje się, gdy sprawę załatwia projektant, geodeta albo ktoś z rodziny.
  • Dane kontaktowe - szybka reakcja na prośbę o uzupełnienie dokumentów potrafi skrócić cały proces o tygodnie.

Jeżeli potraktujesz uzbrojenie jako osobny etap inwestycji, a nie dodatki do projektu domu, zaoszczędzisz najwięcej czasu. W praktyce wygrywa nie ten, kto najszybciej zacznie kopać, tylko ten, kto najpierw sprawdzi sieci, zgody i realne koszty, a dopiero potem zamówi projekt i ekipę.

FAQ - Najczęstsze pytania

Uzbrojenie działki to doprowadzenie niezbędnych mediów (prąd, woda, kanalizacja, gaz, telekomunikacja) do granicy lub do budynku. Obejmuje zarówno przyłącza, jak i formalności z operatorami sieci, niezbędne do rozpoczęcia budowy i komfortowego użytkowania nieruchomości.

Zazwyczaj potrzebne są: numer działki, dokument potwierdzający prawo do nieruchomości, plan zabudowy lub szkic sytuacyjny, orientacyjne zapotrzebowanie na media oraz pełnomocnictwo, jeśli sprawę załatwia inna osoba.

Koszty są bardzo zróżnicowane i zależą od odległości od sieci, rodzaju mediów oraz koniecznych robót ziemnych. Prąd to ok. 2-8 tys. zł, woda 3-10 tys. zł, kanalizacja 4-15 tys. zł, a gaz 3-12 tys. zł. Do tego dochodzą koszty projektów i odtworzenia terenu.

Brak sieci nie przekreśla budowy. Można rozważyć rozwiązania alternatywne: studnię (woda), szambo lub przydomową oczyszczalnię (ścieki), a także pompy ciepła, fotowoltaikę lub LPG (ogrzewanie). Często najlepsze jest rozwiązanie mieszane.

Najczęstsze błędy to zakup działki bez sprawdzenia sieci i planu, zakładanie, że media "są blisko", brak zgód na wejście w cudzy grunt, zbyt późne składanie wniosków oraz źle dobrana moc lub przepustowość przyłączy.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

uzbrojenie działki uzbrojenie działki budowlanej koszty przyłącza mediów do działki

Udostępnij artykuł

Franciszek Kamiński

Franciszek Kamiński

Nazywam się Franciszek Kamiński i od 11 lat zajmuję się budownictwem. Moje zainteresowanie tym obszarem zaczęło się już w dzieciństwie, kiedy z zapartym tchem obserwowałem, jak powstają nowe konstrukcje w moim rodzinnym mieście. Od tamtej pory nieprzerwanie zgłębiam tajniki tej dziedziny, co pozwala mi nie tylko na rozwijanie swoich umiejętności, ale także na dzielenie się wiedzą z innymi. W swoich tekstach skupiam się na praktycznych aspektach budownictwa, takich jak nowoczesne technologie, materiały budowlane oraz efektywne metody zarządzania projektami. Staram się w przystępny sposób tłumaczyć złożone zagadnienia i dostarczać rzetelnych informacji, które są aktualne i użyteczne. Zawsze dokładam starań, aby moje artykuły były dobrze zbadane, a przedstawiane w nich dane były jasne i zrozumiałe dla każdego, kto chce zgłębić temat budownictwa.
