Warunki zabudowy są potrzebne przede wszystkim wtedy, gdy działka nie ma miejscowego planu, a inwestor chce sprawdzić, czy urząd dopuści konkretną zabudowę i na jakich zasadach. W praktyce to dokument, który często przesądza o tym, czy projekt w ogóle ruszy dalej, dlatego warto rozumieć nie tylko samą ideę, ale też wymagania, koszty, terminy i najczęstsze pułapki proceduralne. Poniżej wyjaśniam to tak, jak podchodzę do tego przy realnych inwestycjach: konkretnie, bez prawniczego nadęcia, ale z ważnymi zastrzeżeniami.
Najważniejsze rzeczy, które trzeba sprawdzić przed złożeniem wniosku
- Wniosek o decyzję może złożyć każdy, nie tylko właściciel działki.
- Decyzję wydaje co do zasady wójt, burmistrz albo prezydent miasta, a na terenach zamkniętych wojewoda.
- Standardowy termin to 90 dni, ale postępowanie może zostać zawieszone nawet na 18 miesięcy.
- Opłata skarbowa za decyzję wynosi zwykle 598 zł, a pełnomocnictwo kosztuje dodatkowe 17 zł.
- Od 1 stycznia 2026 r. nowe decyzje mają 5-letni okres ważności.
- W 2026 r. trzeba też pilnować zmian wynikających z planów ogólnych gmin, bo wpływają one na możliwość wydania decyzji.
Kiedy decyzja o warunkach zabudowy jest potrzebna
Ja zawsze zaczynam od prostego pytania: czy dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego. Jeśli plan jest, to on wyznacza reguły gry. Jeśli go nie ma, inwestor zwykle wchodzi w tryb decyzji o warunkach zabudowy, czyli w skrócie WZ. To nie jest jeszcze zgoda na rozpoczęcie budowy, tylko formalna odpowiedź urzędu na pytanie, czy dana inwestycja może powstać w tym miejscu i na jakich parametrach.| Sytuacja | Co to oznacza | Praktyczny skutek |
|---|---|---|
| Jest plan miejscowy | Plan rozstrzyga przeznaczenie terenu i zasady zabudowy | Najczęściej projektujesz zgodnie z planem, bez dodatkowej decyzji lokalizacyjnej |
| Nie ma planu miejscowego | Trzeba sprawdzić, czy urząd może wydać decyzję lokalizacyjną | To najczęstszy przypadek, w którym składa się wniosek |
| Teren zamknięty | Sprawę prowadzi wojewoda, a nie gmina | Procedura idzie inną ścieżką niż standardowe postępowanie w urzędzie gminy |
Warto też pamiętać o jeszcze jednej rzeczy: wniosek może złożyć każdy, nawet jeśli nie jest właścicielem działki i nie ma jeszcze innego tytułu do terenu. To praktycznie bardzo ważne przy zakupie gruntu, umowie przedwstępnej albo wspólnym przygotowaniu inwestycji. Sama decyzja nie daje jednak prawa do gruntu ani nie zastępuje późniejszego pozwolenia na budowę, więc nie należy mylić tych etapów. Kiedy wiadomo już, że plan miejscowy nie zamyka tematu, trzeba sprawdzić, czy działka spełnia materialne warunki do wydania decyzji.
Jakie warunki musi spełniać działka
Urząd nie ocenia inwestycji „na oko”. Sprawdza konkretne przesłanki i porównuje teren z otoczeniem. Z mojego doświadczenia właśnie tu najczęściej rozstrzygają się sprawy, które inwestorom wydają się banalne, a później blokują cały proces. Najważniejsze jest to, czy planowana zabudowa da się obronić w kontekście sąsiedztwa, dostępu do drogi i uzbrojenia terenu.
| Warunek | Jak rozumieć go w praktyce | Co najczęściej sprawia problem |
|---|---|---|
| Zabudowa odniesienia | Co najmniej jedna działka sąsiednia dostępna z tej samej drogi publicznej jest zabudowana w sposób pozwalający wyznaczyć parametry nowej inwestycji | Samotna działka w środku pustego pola, bez sensownego sąsiedztwa |
| Obszar uzupełnienia zabudowy | Teren ma mieścić się w obszarze, który gmina uznaje za przeznaczony do domykania istniejącej struktury zabudowy | Inwestycja rozlana zbyt daleko poza istniejącą tkankę zabudowy |
| Dostęp do drogi publicznej | Może być bezpośredni, przez drogę wewnętrzną albo przez służebność drogową | Brak uregulowanego dojazdu albo dojazd „na słowo” bez tytułu prawnego |
| Uzbrojenie terenu | Media istnieją albo da się je zapewnić w sposób realny i wykazany w dokumentach | Brak możliwości podłączenia wody, prądu czy odprowadzenia ścieków |
| Zgodność z przepisami odrębnymi | Inwestycja nie może kolidować z innymi przepisami, np. ochroną środowiska, zabytków albo strefami technicznymi | Kolizja z zakazem budowy, strefą ochronną albo obszarem chronionym |
| Grunty rolne i leśne | Dla części terenów trzeba wykazać, że nie ma potrzeby zmiany przeznaczenia albo że taka zgoda już istnieje | Działki rolne o ograniczonych możliwościach zabudowy |
Przy analizie urzędnik wyznacza obszar analizowany wokół terenu inwestycji. W praktyce bierze się odległość równą trzykrotności szerokości frontu działki, ale nie mniej niż 50 m i nie więcej niż 200 m. To właśnie dlatego dwie pozornie podobne działki mogą dostać różne rozstrzygnięcia: jedna ma sensowne sąsiedztwo i dojazd, druga już nie. Jeśli te warunki są do obrony, następny krok to dobrze przygotowany wniosek i załączniki.

Jak przygotować wniosek bez braków formalnych
Wniosek składa się na ogólnopolskim formularzu i można go złożyć elektronicznie, osobiście w urzędzie albo listownie. To jest wygodne, ale tylko pod warunkiem, że od razu wpiszesz poprawne dane i dołączysz załączniki, które naprawdę pomagają urzędowi ocenić sprawę. Właśnie na tym etapie najczęściej pojawiają się opóźnienia, bo ktoś załącza za mało albo zbyt ogólne materiały.
Co zwykle trzeba dołączyć

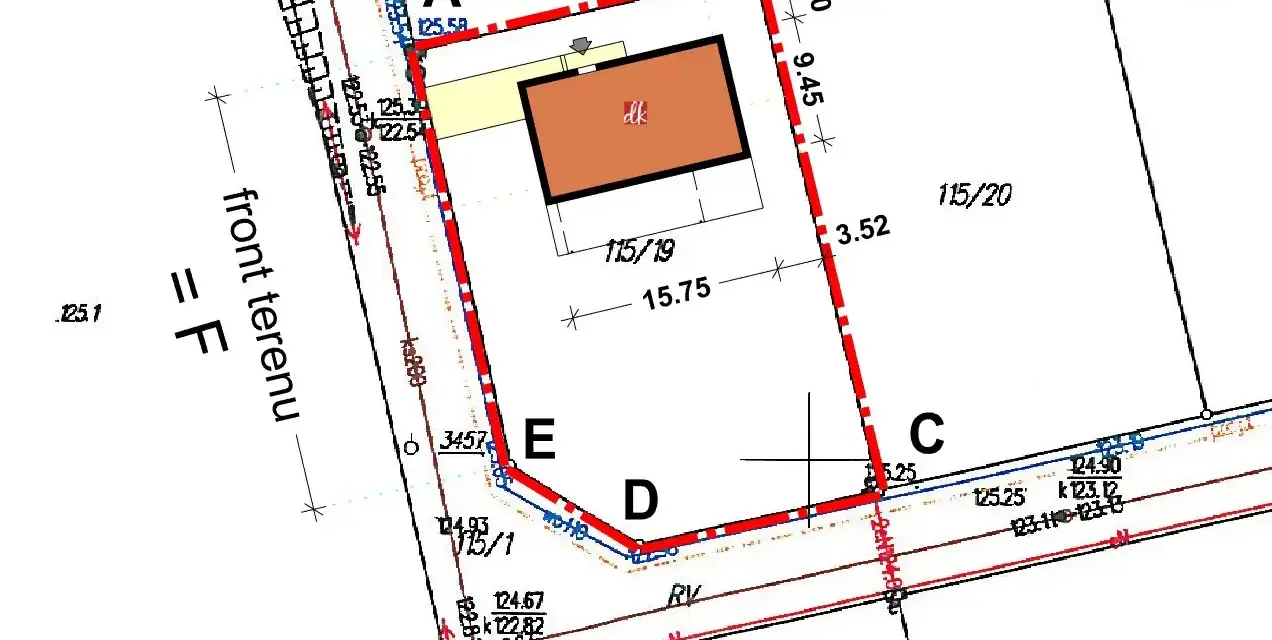

- Mapę zasadniczą albo, jeśli jej nie ma, mapę ewidencyjną z zasobu geodezyjnego.
- Graficzne określenie granic terenu, jeśli inwestycja dotyczy tylko części działki.

- Graficzny opis planowanego zagospodarowania i podstawowych parametrów zabudowy.
- Opis dojazdu i sposobu obsługi komunikacyjnej, w tym liczby miejsc parkingowych, jeśli ma to znaczenie dla inwestycji.
- Pełnomocnictwo, jeżeli działa za ciebie pełnomocnik, oraz potwierdzenie opłaty skarbowej za pełnomocnictwo.
Przeczytaj również: Jaki styropian na cokół wybrać, aby uniknąć wilgoci i uszkodzeń?
Co dochodzi tylko w wybranych sprawach
- Decyzja środowiskowa, jeśli inwestycja należy do przedsięwzięć mogących znacząco oddziaływać na środowisko.
- Dokumenty potwierdzające dostęp do mediów, gdy istniejące uzbrojenie nie wystarcza dla planowanego obiektu.
- Określenie łącznej powierzchni sprzedaży, jeśli chodzi o obiekt handlowy.
- Informacje o gospodarstwie rolnym, gdy inwestycja wiąże się z zabudową zagrodową.
W praktyce dobrze przygotowany wniosek to taki, po którym urzędnik nie musi zgadywać, o co chodzi inwestorowi. Nie warto też liczyć na przypadkowy wydruk z internetu zamiast mapy z właściwego zasobu geodezyjnego. Im czytelniej opiszesz inwestycję, tym mniejsze ryzyko wezwania do uzupełnienia braków i tym szybciej sprawa ruszy dalej. Gdy dokumenty są spójne, można sensownie ocenić czas i koszty całego postępowania.
Ile to trwa, kosztuje i jak długo działa decyzja
Ustawowy termin wydania decyzji wynosi 90 dni. Dla niektórych prostszych inwestycji mieszkaniowych termin jest krótszy, a w wybranych przypadkach może wynosić nawet 21 dni. Dla biogazowni rolniczych przewidziano 65 dni. To są terminy ustawowe, ale nie należy ich mylić z realnym czasem w konkretnej gminie, bo postępowanie może się wydłużyć przez uzgodnienia, braki formalne albo zawieszenie sprawy.
| Element | Wartość | Co to znaczy w praktyce |
|---|---|---|
| Standardowy termin | 90 dni | To punkt odniesienia dla zwykłej sprawy WZ |
| Wybrane inwestycje mieszkaniowe | 21 dni | Dotyczy uproszczonych przypadków przewidzianych w przepisach |
| Biogazownie rolnicze | 65 dni | Odrębny, krótszy termin ustawowy |
| Zawieszenie postępowania | Do 18 miesięcy | Urząd może wstrzymać bieg sprawy, jeśli pojawią się ku temu podstawy |
| Opłata skarbowa za decyzję | 598 zł | W praktyce trzeba sprawdzić, czy w twoim przypadku nie ma zwolnienia albo innej stawki |
| Pełnomocnictwo | 17 zł | Dodatkowa opłata, jeśli ktoś działa za ciebie |
| Ważność nowych decyzji | 5 lat | Od 1 stycznia 2026 r. nowe decyzje tracą moc po 5 latach od ostateczności |
Ważna rzecz, o której wiele osób zapomina: decyzja nie daje prawa do terenu i nie narusza praw osób trzecich. Innymi słowy, możesz dostać zielone światło planistyczne, ale nadal potrzebujesz prawa do nieruchomości, a często również pozwolenia na budowę albo skutecznego zgłoszenia. Jeśli kupujesz działkę z już wydaną decyzją, można ją też przenieść na nowego inwestora, co bywa dużym ułatwieniem przy transakcji. Mimo to nawet najlepsza decyzja nie obroni się, jeśli wniosek od początku był złożony na złej podstawie albo z istotnymi brakami.
Najczęstsze błędy, które wydłużają sprawę albo kończą się odmową
Najwięcej problemów widzę nie w samym projekcie domu czy hali, tylko w założeniach formalnych. Inwestorzy często zakładają, że skoro działka jest „pusta i ładna”, to decyzja powinna przejść bez większych przeszkód. Niestety urząd patrzy na relacje przestrzenne, dojazd, media i zgodność z przepisami, a nie na subiektywne wrażenie, że teren nadaje się do zabudowy.
- Brak sensownego sąsiedztwa - bez zabudowanej działki odniesienia urząd może nie mieć podstaw do ustalenia parametrów nowej inwestycji.
- Nieuregulowany dojazd - sama fizyczna droga nie wystarcza, jeśli nie ma prawnego dostępu do drogi publicznej.
- Słabe uzbrojenie terenu - projekt bez realnego zaplecza technicznego często wraca do poprawy.
- Zbyt ogólny opis inwestycji - jeśli nie wiadomo, co dokładnie ma powstać, urząd nie ma czego oceniać.
- Niekompletna mapa - zwłaszcza gdy inwestycja obejmuje tylko część działki.
- Pominięcie decyzji środowiskowej - przy inwestycjach wymagających takiego dokumentu brak załącznika blokuje procedurę.
- Założenie, że decyzja sama daje prawo do budowy - to jeden z najdroższych błędów, bo prowadzi do fałszywego poczucia bezpieczeństwa.
Jeśli mam wskazać jeden błąd, który pojawia się najczęściej, to jest nim niedoszacowanie znaczenia mapy i dojazdu. W praktyce to właśnie te dwa elementy najszybciej pokazują, czy sprawa jest dobrze przygotowana. Na tym tle widać też, dlaczego w 2026 r. termin złożenia wniosku stał się ważniejszy niż kiedyś.
Co zmienia 2026 i dlaczego nie warto odkładać wniosku
Rok 2026 nie jest zwykłym rokiem przejściowym. Z jednej strony nowe decyzje wydane od 1 stycznia 2026 r. mają już 5-letni termin ważności. Z drugiej strony w grę wchodzą zmiany związane z planami ogólnymi gmin, które realnie wpływają na to, czy i kiedy można wydać kolejne decyzje. To oznacza, że odkładanie sprawy „na później” może być po prostu ryzykowne.
| Data | Co się zmienia | Dlaczego to ważne |
|---|---|---|
| 1 stycznia 2026 | Nowe decyzje tracą ważność po 5 latach od ostateczności | Inwestor ma ograniczony czas na przejście do kolejnych formalności |
| 1 stycznia 2026 | Starsze, prawomocne decyzje sprzed tej daty nie podlegają nowemu limitowi | To istotne przy kupnie działki z dawniej wydaną decyzją |
| 1 września 2026 | W gminach bez planu ogólnego nowe postępowania mogą zostać mocno ograniczone | Wniosek złożony wcześniej może uratować harmonogram inwestycji |
W praktyce oznacza to tyle: jeśli działka nie ma planu miejscowego, nie czekałbym z przygotowaniem dokumentów do jesieni. W wielu gminach liczy się już nie tylko to, czy inwestycja jest poprawna merytorycznie, ale też to, czy zdążysz wejść w procedurę przed zmianą zasad. To jest właśnie ten moment, w którym dobra organizacja oszczędza miesiące nerwów. Zanim jednak oddasz sprawę do urzędu, warto wykonać jeszcze kilka prostych kontroli, które realnie zmniejszają ryzyko przestoju.
Co sprawdzić przed złożeniem wniosku, żeby nie utknąć w urzędzie
Gdybym miał zostawić tylko krótką checklistę dla inwestora, byłaby ona bardzo przyziemna. Najwięcej czasu oszczędza nie „sprytny” zapis we wniosku, ale spokojne sprawdzenie podstaw. To właśnie one decydują, czy postępowanie pójdzie gładko, czy zacznie się od wezwań do uzupełnienia i korespondencji, która niczego nie przyspiesza.
- Sprawdź, czy dla działki obowiązuje plan miejscowy i jaki jest status planu ogólnego gminy.
- Ustal, czy dojazd do drogi publicznej jest prawnie uregulowany, a nie tylko faktyczny.
- Zbierz aktualną mapę i przygotuj prosty, czytelny opis inwestycji.
- Zweryfikuj, czy projekt nie wymaga decyzji środowiskowej albo dodatkowych uzgodnień.
- Przemyśl, czy sam składasz wniosek, czy robi to pełnomocnik.
- Jeśli kupujesz działkę z gotową decyzją, sprawdź możliwość jej przeniesienia na siebie.
Jeżeli działka nie ma planu miejscowego, dobra mapa, jasny opis inwestycji i szybkie złożenie wniosku zwykle robią większą różnicę niż kosmetyczne poprawki w formularzu. W 2026 r. nie odkładałbym tej sprawy na później, bo kalendarz przepisów jest dziś równie ważny jak sam projekt.
